Kaleidos微堆首批燃料运抵DOME
摘要
Radiant公司Kaleidos微堆首批TRISO燃料已运抵Idaho美国国家实验室DOME设施,将于今夏开展全功率、全温度测试。试验分五阶段推进,最终实现满功率无人值守运行至少150小时,以验证商业成熟度。收集的数据还将支持NRC对该公司田纳西州燃料制造设施的许可证加速审查,助力2028年前实现客户部署。

Radiant公司Kaleidos微堆技术全功率、全温度测试所需的首批燃料已运抵Idaho美国国家实验室的核能加速创新门户微堆试验示范设施。
该公司表示,这批三层结构各向同性(TRISO)燃料由Standard Nuclear公司根据Radiant的规格要求于今年早些时候制造完成。该燃料将用于驱动Radiant的Kaleidos反应堆,于今年夏天进行全功率、全温度测试,开启为期数月的严格试验和验证工作。随着燃料现已运抵厂址,该公司表示已“准备就绪,即将启动Kaleidos”。
Radiant将在该设施执行五阶段反应堆开发试验计划,收集关键的反应堆和燃料性能数据,据称这将有助于加快美国核管会的商业许可审批流程。试验将依次推进至零功率临界、1 MW热功率、满功率和满热功率,最终在无需操纵员干预的情况下以满功率运行至少150小时,这是证明商业成熟度的关键里程碑。
微堆试验示范实验台(简称DOME)是一座高100英尺(30米)、直径80英尺的设施,利用曾于1964年至1994年运行的实验增殖反应堆II(EBR-II)的安全壳结构建造而成。该设施为试验性反应堆概念提供了安全的环境,并可收集性能数据用于支持未来的商业许可申请,有助于加快开发进度,最终节省成本并降低项目风险。

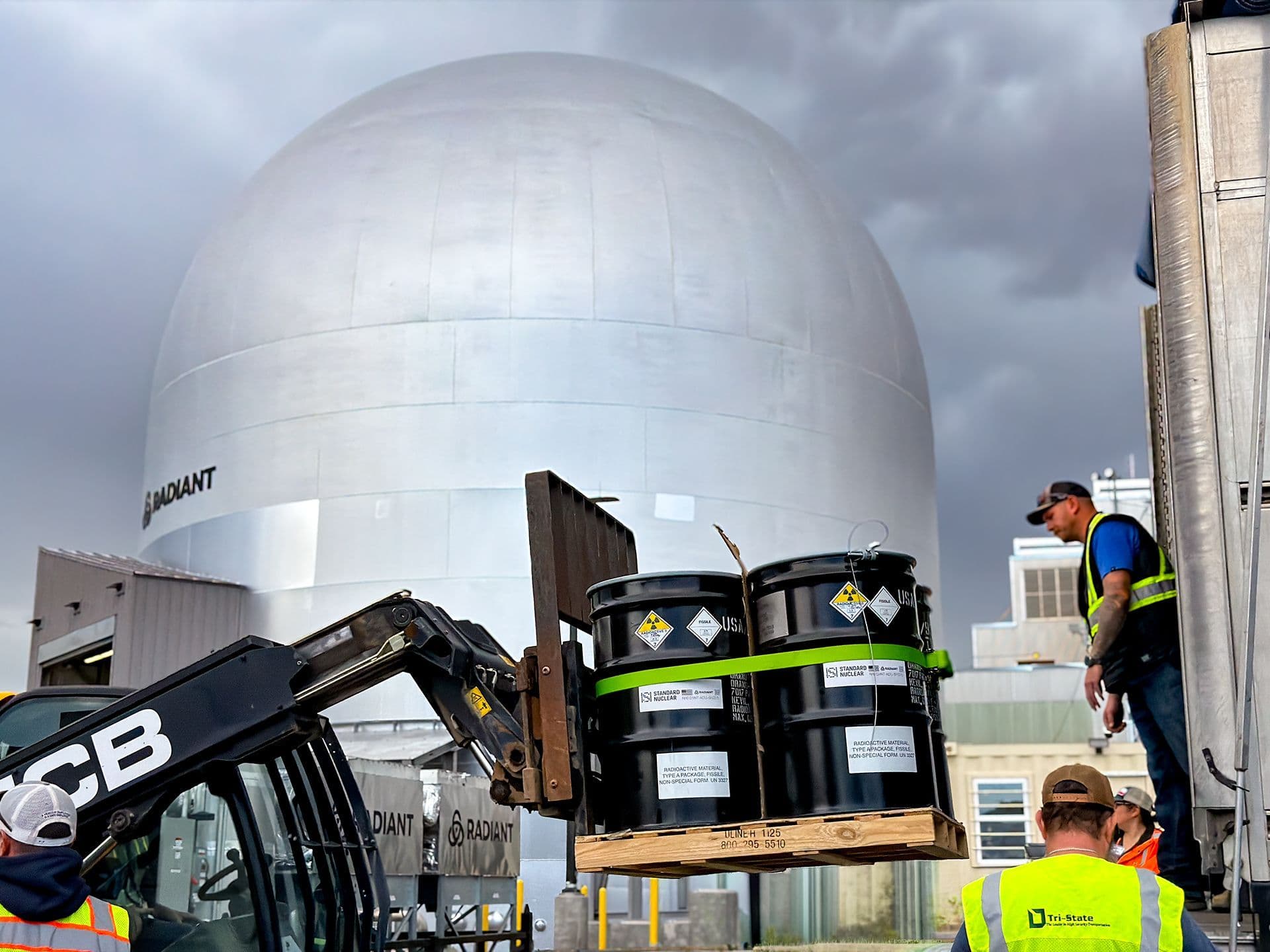

Radiant自行设计、验证并完成了燃料运输系统的安全分析(图片来源:Radiant)
Radiant首席核能官Rita Baranwal表示:“我们正在降低一款将在18个月内制造并交付的商业产品的风险。收到我们新制造、具有现代品质、定制化的燃料,是实现这一目标的关键里程碑。Radiant在DOME的试验计划一直非常严谨;我们正在测试原型燃料、冷却剂和功率水平,以验证我们的产品,确保在2028年前成功部署给客户。”
从DOME收集的数据还将在支持Radiant为其位于田纳西州的R-50制造设施申请Part 70许可证方面发挥关键作用,该申请正由NRC加速审查。一旦获批,该许可证将使Radiant能够在将Kaleidos反应堆发运给全美客户之前处理和装载燃料,从而解锁标准化大规模生产。
Kaleidos是一种高温气冷堆,采用TRISO燃料、氦气冷却剂和棱柱形石墨块。这种可运输的微堆将完全封装在一个标准集装箱内,设计热功率为3 MW,发电功率约为1 MW。自2022年以来,美国核管会一直在与Radiant就该反应堆开展预申请活动。Kaleidos是2023年入选获得美国联邦资助或在DOME进行前端工程和实验设计的三种微堆设计之一。
