日本泊核电站3号机组获重启许可
摘要
日本泊核电站3号机组通过NRA安全审查并获改造许可,距离重启运营更近一步。北海道电力公司需在2027年前完成海堤建设及抗震升级,但仍需地方政府批准。此前法院曾发布运营禁令,公司正在上诉。NRA仍在审查1号和2号机组。

根据日本的反应堆重启流程,核电站运营商需向日本原子力规制委员会(NRA)提交以下申请:反应堆设施改造许可;加强核电站建设的施工计划批准;以及最终安全检查以确认机组符合新安全标准。运营商需在获得NRA批准的工程工作计划后五年内增建特定安全设备。

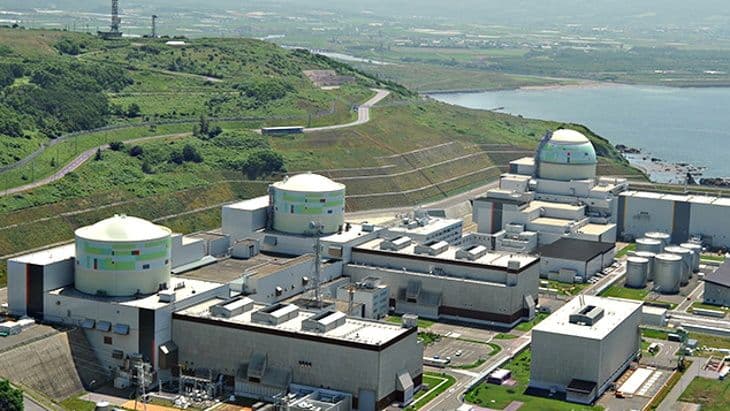

泊核电站拥有两台550兆瓦压水堆(1号、2号机组)和一台912兆瓦压水堆(3号机组)。自2012年3号机组因定期检查停运后,三台机组均处于停运状态。北海道电力公司(Hokkaido EPC)正寻求重启这三台机组的监管批准。
该公司于2013年7月提交审查申请,评估其对2009年投运的泊3号机组的升级改造计划是否符合2011年3月福岛第一核电站事故后更新的安全标准。
今年4月,NRA在征求公众意见后批准了初步报告,现正式认定3号机组符合新的监管安全标准,并向北海道电力公司颁发了反应堆设施改造许可。这是日本第18座通过监管机构安全审查的反应堆。
北海道电力公司总裁兼首席执行官斋藤进表示:“我们对日本原子力规制委员会及泊核电站相关人员在申请后超过12年的审查过程中给予的支持表示衷心感谢。今天的许可确认了泊核电站3号机组安全措施的基本方针和设计符合新监管标准,我们将其视为重启运营的重要里程碑。”
公司新建了一座16.5米高的海堤以防范海啸,但根据监管机构的建议,将高度提升至19米。目前海堤建设正在进行中,预计2027年初完工。此外,北海道电力公司还升级了设施的抗震设计,以应对更强的地震波加速度(从550伽提升至693伽)。
重启泊3号机组前,公司仍需获得地方政府的同意。2022年5月,札幌地方法院作出裁决,批准了针对泊核电站三台机组运行的禁令请求。2011年11月,约1200名原告(包括当地居民)提起诉讼,称该核电站对地震和海啸的应对措施不足,并要求其退役。北海道电力公司对此裁决的上诉目前正在札幌高等法院审理中。
斋藤表示:“我们认为,重启运营需要当地社区和北海道居民的理解。我们将抓住一切机会向尽可能多的人解释情况,以获得他们的理解。我们对提升泊核电站安全的追求永无止境,将继续通过持续努力(包括进一步的安全改进和培训计划强化)达到全球最高安全标准。”
NRA仍在审查泊1号和2号机组的安全性。
