三澳核电3号机组核岛开建
摘要
中国浙江省三澳核电站3号机组核岛第一罐混凝土浇筑完成,标志着该厂址6台华龙一号反应堆中第三台正式开建。该项目是长三角地区首个采用华龙一号设计的核电项目,也是中国首个引入民间资本的核电项目。建成后年供电超540亿千瓦时,年减排二氧化碳超5100万吨。1号和2号机组分别计划于2026年和2027年投运。

中国浙江省三澳核电站3号机组核岛第一罐混凝土已浇筑完成,标志着该厂址规划的6台华龙一号(HPR1000)反应堆中第三台机组正式开工建设。
三澳核电站3号和4号机组两台华龙一号的建设是中国国务院于2024年8月批准的11台反应堆计划之一。
在对三澳核电站3号机组核岛准备工作进行现场检查后,国家核安全局(NNSA)于11月13日向3号和4号机组颁发了建造许可证。国家核安全局表示:“经确认,该机组现场准备工作已满足核岛基础第一罐混凝土浇筑条件,你公司可开展3号机组核岛基础第一罐混凝土浇筑工作。”

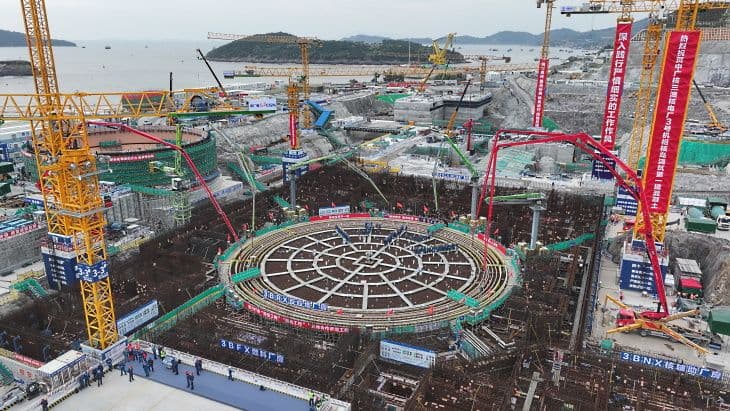

周二上午,3号机组核岛第一罐混凝土浇筑完成。
(图片:中广核)
中广核子公司浙江苍南核电有限公司副总经理黄卫德表示:“本次浇筑混凝土总量约8820立方米(不含钢筋体积),预计持续57小时。”他补充说,项目团队通过持续优化设计、改进施工工艺、应用多项先进技术,有效保障了关键节点高质量推进。目前,模块化挡墙、坑内后装等创新工艺已成功应用。中广核表示,未来将引入核岛厂房预制廊道施工、预制风管施工等18项先进施工技术,为同类核电项目“积累可复制、可推广的实践经验”。
2020年9月,中国国务院常务会议批准建设三澳核电站一期工程1号和2号机组。国家核安全局于当年12月30日向这两台机组颁发了建造许可证,次日1号机组第一罐混凝土浇筑完成。三澳2号机组第一罐混凝土于2021年12月30日浇筑。三澳1号和2号机组计划分别于2026年和2027年开始供电。
三澳核电站是中国长三角地区首个采用华龙一号反应堆设计的核电项目。该厂址共规划建设6台华龙一号机组。
中广核指出,项目建成后,每年将为浙江省和长三角地区提供超过540亿千瓦时的电力,每年减少标准煤消耗超过1600万吨,减少二氧化碳排放超过5100万吨。
三澳项目是中国首个引入民间资本的核电项目,吉利科技集团持有该电站2%的股份。中广核持有项目公司苍南核电46%的股份,其余股份由其他国有企业持有。
