立陶宛招标拆除Ignalina反应堆堆芯
摘要
立陶宛国有企业Altra启动国际招标,涉及Ignalina核电站两座RBMK-1500反应堆堆芯的设计与拆除,合同价值约4亿欧元。项目将拆除约25000吨材料,包含大量长寿命放射性废物,技术要求极高,预计耗时16年完成。立陶宛将成为全球首个拆除该堆型的国家,项目由欧盟资助。

负责Ignalina核电站退役的立陶宛国有企业Altra已启动国际招标,涉及该电站两座RBMK-1500反应堆堆芯的设计与拆除工作。
该合同价值约4亿欧元(4.57亿美元),涵盖整个项目实施周期,包括拆除工程、许可审批、专用拆除设备供应、两座反应堆堆芯的拆除以及放射性废物管理。

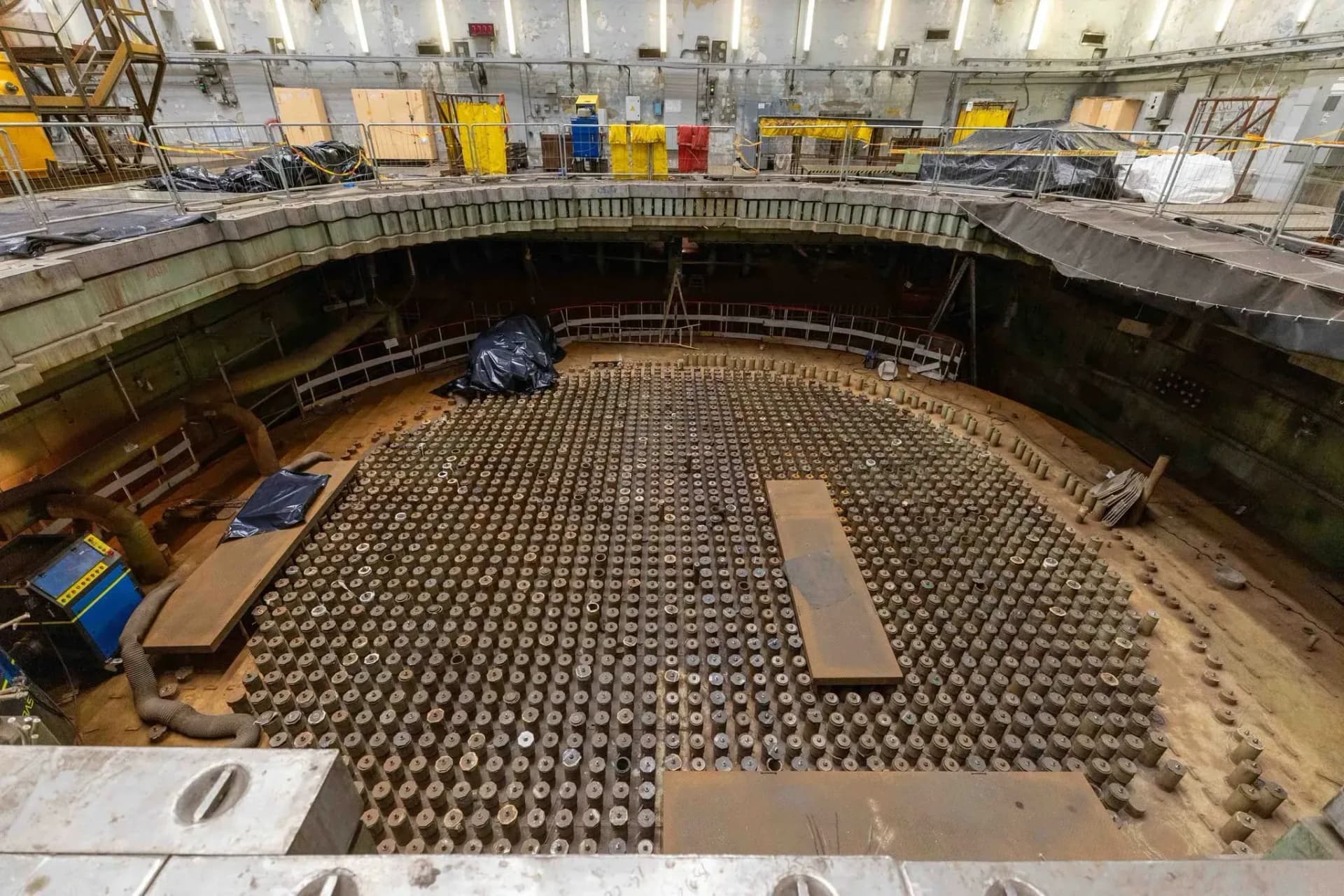

反应堆堆芯是反应堆的核心部分,由石墨砌体、周围结构及其填充材料组成。堆芯位于截面为21米×21米、深25米的竖井内。
两座反应堆总计将拆除约25000吨材料。这些区域中相当大比例的材料属于长寿命放射性废物,使得拆除过程依赖于专业化的技术方案、国际专业知识以及最严格的核安全与辐射安全要求。
Altra将此项工作描述为“整个退役巨型项目中最为重要且技术要求最高的阶段”。
Altra总干事Linas Baužys表示:“本次招标是向国际核能界发出的邀请,希望共同参与一个全球前所未有项目。我们期待吸引具有国际经验的公司,携手完成世界上最复杂的核反应堆拆除项目之一。”
招标通过欧洲复兴开发银行(EBRD)电子采购门户分两阶段进行。第一阶段参与者提交技术方案,第二阶段提交财务方案。招标参与者的技术方案提交截止日期为11月5日。合同预计于2027年授标。自合同生效之日起,项目预计耗时约16年完成。
该项目由欧盟委员会通过Ignalina国际退役支持基金提供资金,并由EBRD管理。
RBMK-1500是苏联设计的石墨慢化核反应堆的升级版,容量更高。该堆型仅在Ignalina电站建造。通过使用更少的冷却水和螺旋流,其电功率输出达到1500兆瓦。然而,这些反应堆后来被降功率至1300兆瓦。
立陶宛于1991年苏联解体后获得这两台机组的所有权。作为加入欧盟的条件,立陶宛同意关闭Ignalina电站,1号机组于2004年12月关闭,2号机组于2009年12月关闭。2022年4月,最后一罐乏燃料从Ignalina反应堆厂房转移至厂内临时贮存设施。反应堆预计于2038年前完全退役,大部分退役费用由欧盟通过EBRD及其他基金资助。
代理能源部长Žygimantas Vaičiūnas表示:“Ignalina核电站反应堆堆芯的拆除是一项前所未有的工程,世界上尚无任何国家实施过。立陶宛将成为首个拆除RBMK-1500反应堆的国家,我们积累的经验以及开发的技术方案,将为未来面临类似挑战的其他国家提供宝贵知识。这进一步证明,立陶宛有能力在保持最高安全标准的同时,完成世界上最复杂的核退役项目。”
