摘要
广东太平岭核电站2号机组和海南昌江核电站3号机组首次完成华龙一号燃料装载。太平岭2号获40年运营许可证,项目规划六台机组,建成后年发电超550亿千瓦时。昌江3号机组完成燃料装载,计划2027年初投运,二期投资约400亿元。两个电站均采用华龙一号技术,从建设转入调试阶段。

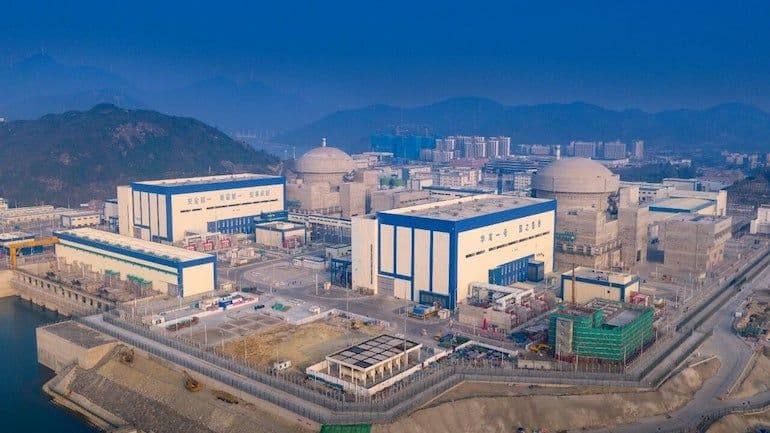

中国广东太平岭核电站2号机组和海南昌江核电站3号机组均已首次完成燃料装载,这两个机组均采用华龙一号(HPR1000)反应堆。
在获得中国国家核安保管理局颁发的40年运营许可证后,太平岭2号机组的177组燃料组件已加载至反应堆堆芯。
中国广核集团(CGN)表示:“2号机组完成首次装料标志着该机组从建设阶段成功转入调试阶段,是完成项目第一阶段决定性的一步。”
太平岭项目规划建设总计六台华龙一号机组。一旦全部六台机组建成,该电站预计每年发电量将超过550亿千瓦时,相当于减少约1665万吨标准煤消耗,每年减少二氧化碳排放约5082万吨。
太平岭1号和2号机组构成项目的第一阶段。太平岭1号于2025年12月获得生态环境部颁发的运营许可证,于同年2月并网并于3月开始商业运行。项目第二阶段(3号和4号机组)于2023年12月获得中国国务院批准,3号机组建设于2025年6月启动。第三阶段(5号和6号机组)的准备工作正在开始。
中国广核集团指出:“基于1号机组建设和调试的成功经验,团队进一步优化了施工技术和管理流程,成功完成了2号机组的热态试验,并实施了数字交付、备件数字化改造和外骨骼机器人等一系列数字化应用。”
与此同时,昌江3号机组也已完成177组燃料组件的装载。中国华能集团表示,这“标志着该机组随后进行核启动和并网工作的决定性一步”。
昌江3号和4号机组均采用华龙一号反应堆,计划于2027年初全面投运。3号机组核岛底板第一罐混凝土于2021年3月浇筑,4号机组于同年12月浇筑。3号机组于4月完成冷态水压试验,随后进行了热态功能试验。
根据中国华能集团(该项目持有51%股份)的信息,昌江二期工程(3号和4号机组)涉及约400亿元人民币(64亿美元)的预计投资。中国核工业集团公司持有剩余的49%股份。建设周期预计为60个月。两台机组应于2027年初全面投入运行。
该厂址已拥有两台运行的CNP-600压水堆(PWRs)——昌江1号和2号机组,分别于2015年和2016年投入商业运行。2021年,中国核工业集团公司也开始在该厂址建设示范性ACP100小型模块化反应堆(玲龙一号)。
