陆丰核电站安装990吨超级模块
摘要
中国陆丰核电站1号机组成功安装重990吨的CA01超级模块,标志着进入新建设阶段。该模块采用模块化建造技术,项目团队通过技术创新克服了复杂结构、重量大、重心偏移和精确定位等挑战。陆丰电站规划建设6台机组,包括2台CAP1000和4台华龙一号。

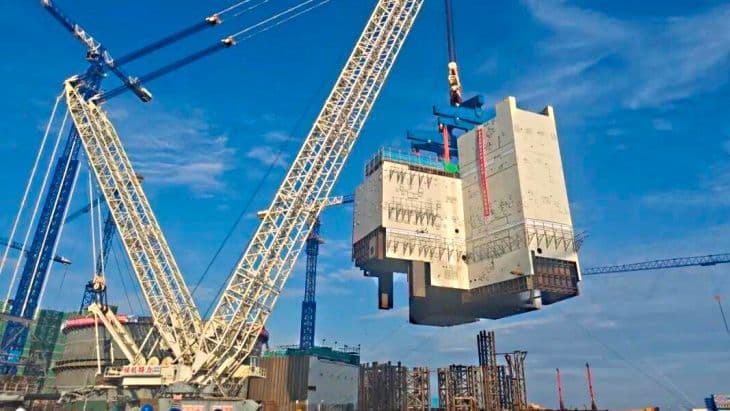

上海核工程研究设计院宣布,中国广东省陆丰核电站1号机组已安装CA01“超级模块”。
该CA01模块由混凝土和钢材构成,包含47个子模块,起吊重量近990吨,尺寸超过26米长、29米宽和23米高。该模块位于机组安全壳内,将容纳电站的反应堆压力容器、蒸汽发生器和其他组件。
上海核工程研究设计院(SNERDI)表示,9月16日CA01模块的安装标志着“该机组进入结构施工和设备安装的新阶段”。
CAP1000反应堆设计——西屋电气AP1000的中国版本——采用模块化建造技术,使得大型结构模块能够在工厂建造,然后在厂址安装。CA01模块被称为超级模块,因为它体积过大无法通过公路和铁路运输,是在现场建造的。
SNERDI——国家电力投资集团公司的子公司——表示,项目团队在起吊CA01模块时面临四大挑战,该模块被描述为“核岛中最大、最重、最复杂的结构模块”。这些挑战是其复杂结构、重量大、重心偏移和毫米级定位精度。
(图片来源:SNERDI)
该公司表示:“项目团队通过技术创新和精细化控制实现了这些突破。利用激光扫描技术,团队创建了模块的全尺寸数字副本,精确计算了实际重心坐标。基于这些信息,他们设计了一个专用的多点起吊系统,配备三级平衡梁,以解决模块T形结构引起的重心偏移问题。
“通过将传统轮廓线布局检查与3D扫描碰撞检查相结合,他们能够克服安装区域受限和与周围预埋件间隙极小的挑战。”
今年2月24日,陆丰电站1号机组核岛浇筑了第一罐安全相关混凝土。这是该厂址开始建设的第三台机组,最终将容纳六台反应堆。
2014年9月,中国国家发展和改革委员会批准了在陆丰厂址建设四台1250兆瓦CAP1000反应堆(1-4号机组)的计划。然而,1号和2号机组的建设直到去年8月19日才获得国务院批准。3号和4号机组的批准仍在等待中。
2022年4月,国务院批准在陆丰建设两台华龙一号机组作为5号和6号机组。5号机组于2022年9月8日浇筑第一罐混凝土,6号机组于2023年8月26日浇筑第一罐混凝土。
