德国核电站首台蒸汽发生器成功拆除
摘要
德国Grafenrheinfeld核电站开始拆除4台蒸汽发生器中的首台。该设备高20米、重365吨,经过精密操作后被移出反应堆厂房。剩余3台计划于2月底前完成拆除,所有蒸汽发生器将于2027年运往瑞典Cyclife公司进行解体处理。该核电站于1981年投运,2015年根据德国核电退出政策关停,2018年启动退役拆除工作,目前正按计划推进关键设备的拆除。

德国已关停的Grafenrheinfeld核电站已开始从反应堆厂房中拆除四台蒸汽发生器中的首台。

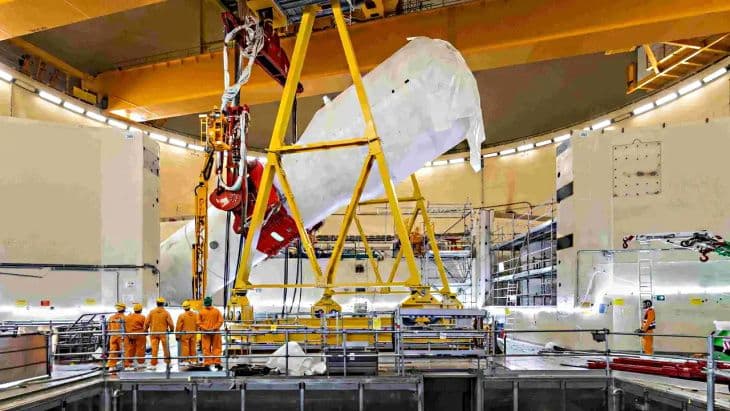

首台蒸汽发生器——高20米、重365吨——于1月20日从反应堆厂房内的安装位置分离,经过多次逐步提升、倾斜和旋转后,最终被放置在新控制区屏障前方。
Grafenrheinfeld核电站的该项目规划最早始于2021年。为完成组件的吊装和卸载,需要对核电站反应堆厂房进行多项结构改造。
(图片来源:Johannes Kiefer / PreussenElektra)
项目经理Burghard Lindner表示:“这项任务要求极高的精度和出色的工程技术。经过数月的准备,实际吊装操作耗时约9小时顺利完成。我们经验丰富的合作伙伴Framatome和Mammoet公司此前已在Unterweser核电站成功拆除四台蒸汽发生器,这次在Grafenrheinfeld核电站同样出色地完成了挑战。”
该组件将被移出控制区,然后在核电站场地内做好运输准备。剩余三台蒸汽发生器的拆除工作将随后进行。计划在2月底前将四台蒸汽发生器中的最后一台移出并放置在厂址上。
2027年春季,这四台蒸汽发生器将被运往瑞典的Cyclife公司,在现场进行解体,然后部分熔炼处理。Cyclife是法国EDF的子公司,专门从事核电站退役和废物管理工作。2021年,该公司获得了PreussenElektra的合同,负责Unterweser、Grafenrheinfeld和Grohnde核电站共计12台蒸汽发生器的拆除和处置工作。
(图片来源:Johannes Kiefer / PreussenElektra)
蒸汽发生器是压水堆(PWRs)中的热交换器,产生驱动汽轮机旋转的蒸汽,从而在发电机中产生电能。PreussenElektra表示,蒸汽发生器的拆除和处置是其压水堆退役的关键项目之一,将耗时十余年。
Grafenrheinfeld的1275 MWe(净功率)压水堆于1981年12月首次达到临界,同月并网发电,1982年6月投入商业运行。
2011年8月,德国《原子能法》第13修正案生效,该法案明确了德国逐步淘汰核电的政治意愿。因此,八台机组立即关闭:EnBW的Phillipsburg 1和Neckarwestheim 1;EOn的Isar 1和Unterweser;RWE的Biblis A和B以及Vattenfall的Brunsbüttel和Krümmel。作为德国《原子能法》第13修正案的一部分,Grafenrheinfeld失去了电力运行授权,最终于2015年6月27日关停。
PreussenElektra于2014年申请了Grafenrheinfeld的退役和首次拆除许可证,并于2018年获得批准。在这首次审批程序中,公司详细描述了整个系统的全面拆除概念及为此规划的措施。PreussenElektra将各拆除范围的申请分为两个步骤。核电站的拆除工作于2018年4月随着退役和拆除许可证的颁发而开始。第二份拆除许可证于2022年12月颁发,其申请于2019年12月提交,包括反应堆压力容器及其周围生物屏蔽层的拆除。
