俄罗斯斯摩棱斯克核电站二期开始关键基础施工
摘要
俄罗斯斯摩棱斯克核电站二期项目进入关键建设阶段,第一套混凝土搅拌设备已就位,计划2027年3月浇筑1号机组反应堆厂房基础。该项目采用VVER-TOI反应堆,计划2032年和2034年建成两台机组。目前现场有200多人施工,今年计划增至700人。现有斯摩棱斯克核电站的RBMK反应堆接近寿期末期,1号机组寿命已延长至2027年。

第一套混凝土搅拌设备已准备就绪,即将开始浇筑俄罗斯斯摩棱斯克核电站二期1号机组反应堆厂房基础,根据斯摩棱斯克核电站二期项目主任伊万·西多罗夫的说法,计划于2027年3月进行。
斯摩棱斯克核电站二期正在距离现有斯摩棱斯克核电站6公里处建设,后者包含三台RBMK反应堆,已接近其设计寿期末期。1号机组于1982年投运,其寿命已延长至2027年。2号机组获准运行至2025年5月29日,3号机组至2034年12月14日。俄罗斯截至2042年的电力设施总体规划中包括了斯摩棱斯克核电站二期的前两台机组,这两台机组将采用VVER-TOI反应堆,计划分别于2032年和2034年建成。
核电运营商Rosenergoatom、总设计方Atomenergoproekt(隶属于Rosatom工程事业部)以及总承包商Titan-2的代表组成了扩建的运营总部。
现场大地测量工作正在收尾。总承包商的主要任务包括建设临时场内和进场道路、变电站、行政综合楼、钢筋和混凝土设施。近期将开挖1号机组反应堆厂房基础基坑,为2027年3月的混凝土浇筑做准备。这将标志着建设转入主要阶段。

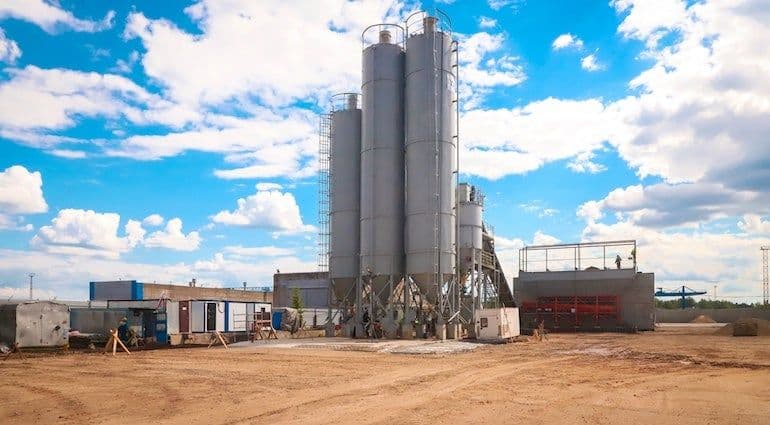

“现场混凝土搅拌设施能够加快施工进度,并全程控制混凝土质量——从制备混合料到浇筑至基础中,”Titan-2公司斯摩棱斯克核电站二期建设项目副主任帕维尔·特卡琴科指出。“我们的第一套混凝土搅拌设备每小时可生产120立方米混凝土。团队已经组建并完成培训:包括控制室操作员、混凝土质量控制实验室专家、配料员和维修工。在施工高峰期,将有约40人在这里昼夜轮班工作。”
目前施工现场有超过200名人员和108台设备参与。今年计划通过吸引斯摩棱斯克地区的专业人员以及来自新西伯利亚、鞑靼斯坦和白俄罗斯的公司,将施工人员数量增加至700人。
