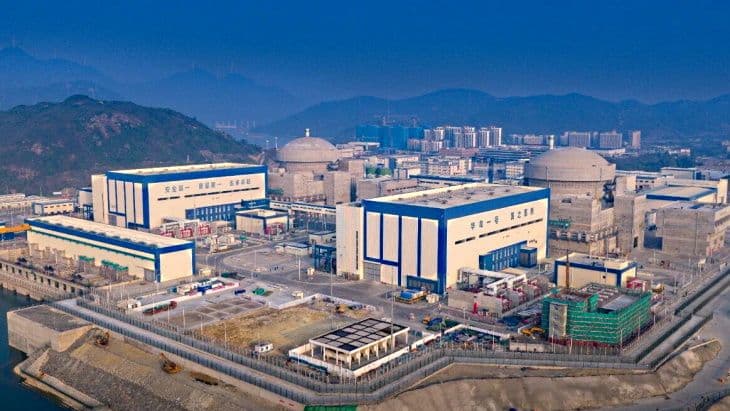

太平岭核电2号机组首次临界
摘要
中国广核集团宣布,广东太平岭核电站2号机组于6月25日首次达到临界,为后续并网调试奠定基础。该机组是厂址规划六台华龙一号反应堆中的第二台,此前已获NNSA颁发的40年运行许可证并完成装料。太平岭项目总投资超1200亿元,全部建成后年发电量将超550亿千瓦时,可显著减少煤耗与碳排放。

中国广核集团宣布,太平岭核电站2号机组首次实现持续链式反应。该机组是广东省该厂址规划的六台华龙一号(HPR1000)反应堆中的第二台。
4月30日,中国国家核安全局(NNSA)向太平岭2号机组颁发了40年运行许可证。首次核燃料装载作业——涉及将总计177组燃料组件装入反应堆堆芯——于5月3日完成。
6月24日09时45分(当地时间),太平岭2号机组首个临界控制点正式签字释放,标志着反应堆临界运行阶段开始。
这台额定功率1116 MWe的压水堆于6月25日00时22分首次达到临界。
工作人员庆祝首次临界达成(图片:CGN)
中国广核集团(CGN)表示,首次临界的实现“为太平岭2号机组后续并网和调试奠定了坚实基础”。
太平岭核电站最终将拥有六台华龙一号反应堆,总投资超过1200亿元人民币(170亿美元)。一期和二期工程分别于2019年和2020年开工建设。1号机组热试于2024年9月完成,2号机组热试于2025年7月完成。1号机组于今年2月3日首次达到临界,并于2月13日并网。该机组于4月19日投入商业运行。
太平岭核电站二期工程——3号和4号机组——于2023年12月获得中国国务院核准,3号机组于去年6月开工建设。4号机组反应堆厂房核安全相关第一罐混凝土已于上月浇筑。
CGN表示,六台机组全部建成投产后,年发电量将超过550亿千瓦时。每年还将减少标准煤消耗约1665万吨,减少二氧化碳排放约5082万吨。
