太平岭核电2号机组首次并网发电
摘要
中国广核集团宣布,太平岭核电站2号机组首次并网发电,标志着粤港澳大湾区首个华龙一号核电基地第二台机组具备向电网输电能力。该机组预计于2026年下半年正式投入商业运行。太平岭厂址规划建设六台华龙一号反应堆,全部投产后年发电量将超过550亿千瓦时。

中国广核集团宣布,太平岭核电站2号机组首次向电网供电。该机组是广东省厂址规划的六台华龙一号(HPR1000)反应堆中的第二台。
太平岭2号机组于4月30日获得国家核安全局颁发的运行许可证。5月3日完成全部177组燃料组件装载。6月25日首次实现持续链式反应(即首次临界)。

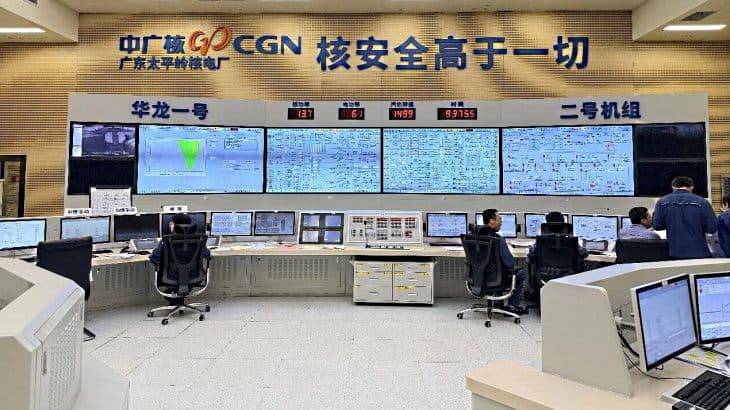

中国广核集团现已宣布,这台1116 MWe(净)压水堆于7月4日“首次成功并网,发出第一度电”。
该公司表示:“这标志着粤港澳大湾区首个华龙一号核电基地第二台机组向投产迈出关键一步,意味着其正式具备向电网输电的能力。并网后,现场确认机组运行良好,各项技术指标符合设计预期。后续将按计划开展一系列试验,进一步验证机组性能,预计于2026年下半年正式投入商业运行。”
太平岭1号和2号机组(图片来源:中国广核集团)
太平岭核电站最终将建设六台华龙一号反应堆,总投资超过1200亿元人民币(170亿美元)。一期和二期工程分别于2019年和2020年开工建设。1号机组热试于2024年9月完成,2号机组热试于2025年7月完成。1号机组于今年2月3日实现首次临界,2月13日并网,4月19日投入商业运行。
太平岭核电站二期工程——3号和4号机组——于2023年12月获国务院核准,3号机组于去年6月开工建设。4号机组反应堆厂房核安全相关第一罐混凝土于5月浇筑。
中国广核集团表示,六台机组全部建成投产后,年发电量将超过550亿千瓦时,每年可减少标准煤消耗约1665万吨,减少二氧化碳排放约5082万吨。
