廉江核电站关键设备安装完成
摘要
廉江核电站1号机组完成第二台蒸汽发生器安装,标志着关键设备安装工作结束。该机组采用CAP1000技术,预计2028年投运。建成后年发电量达702亿千瓦时,可大幅减少煤耗和污染物排放。该电站是中国首个采用海水二次循环冷却技术和超大型冷却塔的核电项目。

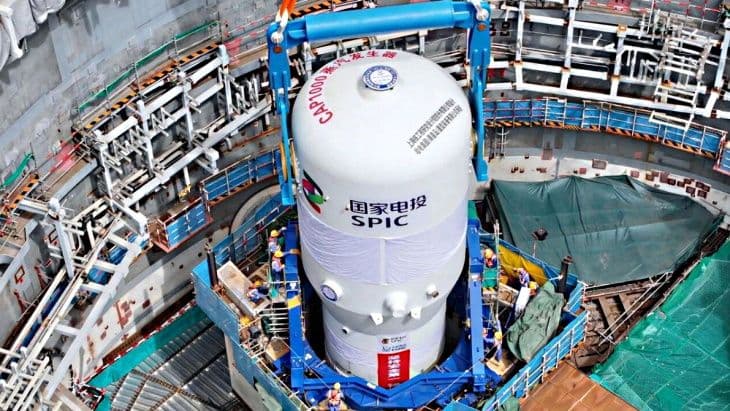

中国广东省廉江核电站1号机组核岛的第二台蒸汽发生器已完成安装,标志着关键设备安装工作的完成。
蒸汽发生器是热交换器,可将反应堆堆芯产生的热量转化为蒸汽,蒸汽通过主蒸汽管道输送至常规岛。蒸汽发生器驱动汽轮机,进而驱动发电机发电。
廉江厂址首批两台1250兆瓦CAP1000机组——西屋电气AP1000的中国版本——的建设于2022年9月获得中国国务院批准。机组挖掘工作于同月开始,1号机组基础第一罐混凝土于2023年9月开始浇筑,2号机组于去年4月开始。1号机组预计将于2028年建成投运。
反应堆压力容器于今年2月在廉江1号机组安装。
廉江核电有限公司表示,第二台蒸汽发生器的安装"完成了1号机组压力容器、蒸汽发生器和稳压器等关键设备的安装,为核岛反应堆一回路系统连接完成和反应堆厂房封顶奠定了坚实基础"。
一旦厂址规划的6台CAP1000机组全部建成,年发电量将达到约702亿千瓦时,每年可减少标准煤消耗2000多万吨,减少二氧化碳排放5200多万吨、二氧化硫约17.1万吨、氮氧化物约14.9万吨。
国家电力投资集团表示,廉江核电站将是中国首个采用海水二次循环冷却技术的核电项目,也是首个使用超大型冷却塔的核电站。
