陆丰核电站6号机组反应堆压力容器吊装完成
摘要
中国广东陆丰核电站6号机组完成反应堆压力容器吊装,标志着该机组核岛主设备安装正式启动。陆丰5、6号机组采用华龙一号技术,计划于2028和2029年并网发电。该厂址还规划建设另外4台机组,其中1、2号机组已于2024年8月获国务院批准。项目全部建成后年发电量约520亿千瓦时,每年可减少煤炭消耗1600万吨、二氧化碳排放4200万吨以上。

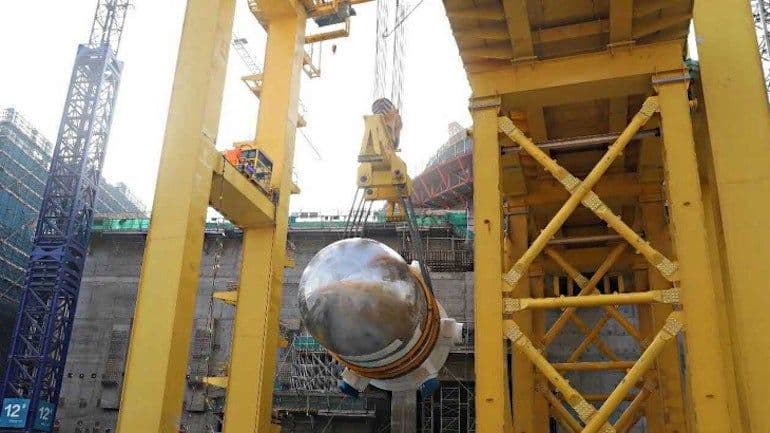

中国广东陆丰核电站6号机组的反应堆压力容器已完成吊装。这是该厂址在建的两台华龙一号(HPR1000)机组中的第二台,该厂址还规划建设四台CAP1000机组。据中国广核集团(CGN)称,此次吊装标志着核岛首个主设备安装工作正式启动。
四台CAP1000反应堆的建设方案已于2014年9月获得中国国家发改委批准,但1号和2号机组的建设直到2024年8月才获得国务院批准,3号和4号机组的批准仍在等待中。
然而,2022年4月国务院批准在陆丰建设两台华龙一号机组作为5号和6号机组。陆丰5号机组于同年9月完成第一罐混凝土浇筑,陆丰6号机组于2023年8月完成。5号机组的内层安全壳穹顶于2024年4月吊装,6号机组于2025年7月吊装。2025年10月,中广核完成了陆丰5号机组外层安全壳穹顶的吊装。这两台机组预计将分别于2028年和2029年并网发电。
据中广核介绍,全部六台机组投运后,陆丰核电站年发电量约520亿千瓦时,每年可减少煤炭消耗1600万吨,二氧化碳排放量减少4200万吨以上。
