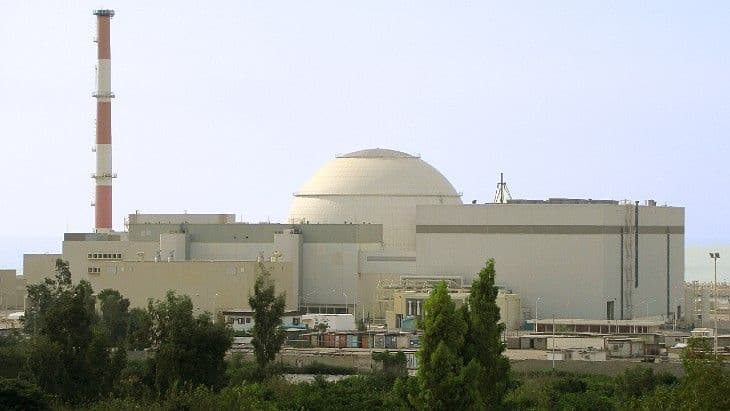

俄专家重返伊朗Bushehr核电站
摘要
首批五名俄罗斯工程专家已返回伊朗Bushehr核电站,现场俄方人员增至25人。Rosatom计划在秋季前将项目人员扩充至100人,但全面恢复需待美伊达成停火协议。Bushehr 2号和3号机组施工持续进行,2号机组反应堆已完成超60%,目标投运日期为2029年。俄伊还签署了小堆合作备忘录,伊朗计划到2041年实现20 GW核电装机。

Rosatom总干事Alexei Likhachev表示,首批五名俄罗斯工程专家已返回伊朗Bushehr核电站。
他表示,这使得该厂址的俄罗斯专家总数达到25人,如果军事行动不升级,未来两周内还将有更多人员返回。
据内部刊物《Strana Rosatom》报道,Likhachev表示:“如果一切顺利,到秋季我们将把项目人员增加到100人。当然,我们计划尽快让所有先前从伊朗撤离的专家返回。然而,只有在美伊就停止敌对行动达成最终协议后,才能恢复到战前状态。”
该刊物称,Bushehr 2号和3号机组的主厂房和辅助厂房的施工活动仍在继续,水工结构的准备工作也在进行中。
背景
美国和以色列于2月28日对伊朗发动袭击,称其目标是伊朗领导层及其军事基础设施。伊朗进行了报复——目前双方已停火,并正在进行旨在结束冲突的谈判。国际原子能机构(IAEA)总干事Rafael Mariano Grossi表示,外交和谈判是“实现伊朗不会获取核武器的长期保证以及维持全球防扩散体系持续有效性的途径”。
Bushehr核电站首台机组于2011年并网。这是一台俄罗斯设计的VVER机组,容量为915 MWe。另外两台采用VVER-1000技术的机组正在建设中——2号机组于2019年浇筑第一罐混凝土,并于2024年安装了堆芯捕集器。今年1月,2号机组内层安全壳的第三层已安装完毕。
今年5月,Likhachev表示,Bushehr 2号机组的反应堆已完成60%以上,蒸汽发生器已完成50%,“我们计划明年开始发运关键设备”。他当时表示,约2200名伊朗承包商的员工已返回施工现场。
在2024年9月IAEA大会期间的一次活动中,伊朗暗示2号机组当时的目标投运日期为2029年。
2025年9月,Rosatom与伊朗原子能组织签署了一份谅解备忘录,就在伊朗建设小型模块化反应堆开展合作。该国表示,其目标是到2041年实现20 GW的核电装机容量。
