Rooppur核电站调试进展顺利
摘要
Rooppur核电站通过蒸汽吹扫和热态试验推进调试工作,确认设备可靠性。该项目采用俄罗斯VVER-1200设计,预计可为孟加拉国提供长期清洁能源支持。建设过程包括多个关键节点,如燃料交付和试验完成,为并网目标奠定基础。

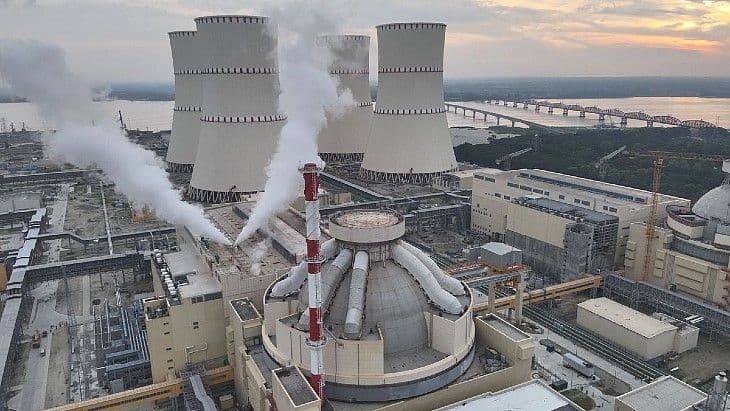

在压力为2.0兆帕、温度为200摄氏度的条件下,使用新鲜蒸汽进行了吹扫。Rosatom将其描述为调试过程中冷态和热态功能试验的关键阶段之一,表明该机组的蒸汽管线已具备向汽轮机供汽的条件。
试验过程中,蒸汽被排放到大气中,以清理管道。随后将“重复进行蒸汽管道的吹扫,增加新鲜蒸汽量,以实现主管道的最终清理,并确定设备在接近运行负荷下的操作参数”。
机组的首次热态试验已于上月启动,旨在全面检查反应堆机组的可靠性,“为后续更重要的阶段做准备……并展示系统在接近实际运行条件下的功能状态”。
Rosatom旗下公司Atomstroyexport上个月解释称:“在试验过程中,反应堆机组被加热,我们的专家逐步检查关键组件(如泵、管道、热交换设备)在这些条件下的运行情况。记录设备在负荷下的行为至关重要,因为它们将决定电站的长期稳定运行。”
今年6月,Rooppur 1号机组的安全壳泄漏试验顺利完成。
Atomstroyexport股份有限公司负责孟加拉国项目的副总裁Alexey Deriy表示:“随着调试工作这一阶段的完成,Rooppur核电站向关键事件(如1号机组启动并网)又迈进了一步。并网后将为该国居民提供更多能源,这对经济和工业都至关重要。未来,采用俄罗斯最新VVER-1200设计的Rooppur核电站有望在数十年内为孟加拉国提供10%的清洁能源。”
Rooppur项目
2011年2月,俄罗斯Rosatom与孟加拉国原子能委员会签署协议,在距离首都达卡约160公里的Rooppur建造两座反应堆。2015年12月签署了价值126.5亿美元的项目初始合同。2016年6月,孟加拉国原子能监管机构颁发了Rooppur核电站的首个厂址许可证,允许包括地质勘测在内的前期工作启动。
1号机组的建设于2017年11月开始,2号机组于2018年7月开工,初始设计寿命为60年,可延长20年。
2023年10月,首批核燃料运抵现场,标志着该厂址正式成为核设施。3月,Rooppur 1号机组的汽轮机安装完成,并对一回路系统和设备进行了液压试验,为热态功能试验的启动铺平了道路。Rosatom已将Rooppur 1号机组的并网列为今年的关键目标之一。
