孟加拉国Rooppur核电站装料推迟
摘要
孟加拉国Rooppur核电站1号机组原定4月7日装料,因监管机构BAERA许可证未及时批准而推迟。项目官员称装料需一个月,达到临界需两个月,满负荷发电需10-11个月。1号机组调试接近完成,2号机组进度超70%。项目已支出81%的126.5亿美元预算,工期已延至2027年底。同时,电站完成了一回路硼冲洗和冷却塔内部元件安装等关键准备工作。

孟加拉国Rooppur核电站1号机组的装料工作因等待孟加拉国原子能监管局(BAERA)的批准而推迟,错过了此前孟加拉国科学技术部(MOST)设定的4月7日时间表。

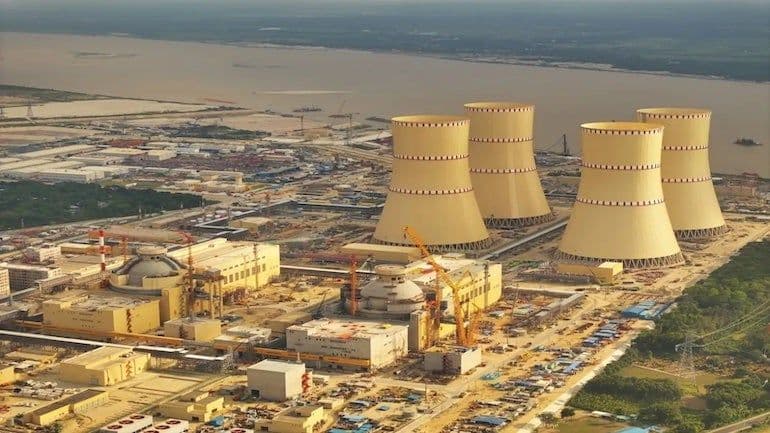

Rooppur核电站由Rosatom在孟加拉国Pabna区恒河东岸建造,距离达卡约160公里西北方向。该电站将包括两台VVER-1200反应堆。2011年11月,俄罗斯和孟加拉国签署了关于核电站建设合作的政府间协议,2015年12月中旬签署了总合同。1号机组于2017年11月开始建设,2号机组于2018年7月开始建设。该电站设计寿命为60年,有可能将运行寿命再延长20年。机组的首次装料燃料于2023年下半年运抵现场。
"尽管我们准备在4月7日启动1号机组的装料工作,但运行许可证未能及时获批;因此,无法按照原定计划开始工作,"MOST秘书Anwar Hossain告诉《每日星报》。他补充说,现阶段无法确认修订后的日期,因为BAERA仍在审查所需文件。"装料完全取决于监管机构的批准。一旦许可证颁发,时间表将得到确认,"他指出。
MOST在Rosatom正式通知政府时间表后确定了4月7日这一日期。根据该时间表,该电站预计将在今年7月开始发电并供应至少300兆瓦电力,到12月达到其1,200兆瓦的满负荷容量。
项目官员表示,装料需要大约一个月时间,随后大约需要两个月达到临界状态。从开始装料到满负荷发电至少需要10-11个月。孟加拉国原子能委员会(BAEC)官员表示,他们预计在4月底前开始装料。
"Rooppur核电站已完成1号机组的所有施工工作和必要试验。整个过程基本上在上个月完成,"该电站的联络官(媒体)Soikat Ahmed表示。
一位不愿透露姓名的高级BAEC官员告诉《每日星报》,该核电站在其调试过程中遇到了多重挑战。"监管机构是一个独立机构;只有当他们100%满意安全协议时,才会批准运行许可证,"他表示。
负责许可证批准的BAERA核监管基础设施项目主任Mahabubur Rahman博士拒绝向《每日星报》发表评论,称他正在Rooppur现场进行审查工作。
1号机组正处于调试的最后阶段,而2号机组已完成超过70%。自2017年开工建设以来,126.5亿美元项目预算中约81%已支出。该项目原定于2022年完工,已经面临了三年的延误。2025年,孟加拉国和俄罗斯同意将时间表延长至2027年底,以完成两个机组。
与此同时,1号机组已完成物理启动准备的关键阶段之一——一回路管道的硼冲洗工作。根据该电站的Telegram频道,这项工作在创纪录的81小时内完成。硼冲洗是向反应堆堆芯装载核燃料以及随后的动力机组物理启动之前的重要技术阶段。
该电站表示,实现这一成果得益于生产流程的高度组织化,以及参与项目实施的专业人员的协调和专业工作。此前,在该机组进行了一系列设备检查工作,包括主要技术部件的打开和检查、反应堆压力容器、蒸汽发生器和管道金属状况的监测,以及安全系统的检查。此外,还卸载了模拟燃料组件,并对舱内装置和控制系统进行了诊断。
同时,工作人员已进入冷却塔装备的最后阶段。根据专注于技术、科学和工业的俄罗斯媒体门户网站www1.ru报道,专家们正在安装负责传热的内部元件。该设计包括称为喷淋器的特殊塑料块和作为水滴捕集器的弯曲面板,这对冷却系统的运行至关重要。
该系统的运行技术基于工艺物理学。喷淋器尽可能均匀地分配来自冷却回路的水。水流通过塑料块时,分解成细小的射流和小液滴。这显著增加了液体与空气的接触面积,从而确保快速高效的冷却。水滴捕集器则防止水分排放到大气中,节省电站资源。
为了完成每个冷却塔,工程师将安装约84,000个塑料块。每个塔的填料总体积超过21,000立方米。
目前,建筑商报告已完成四个冷却塔中三个的填料安装。安装内部元件后,将检查密封性,并启动设备。这项工作的成功完成将使电站达到其涡轮机散热的设计目标。
