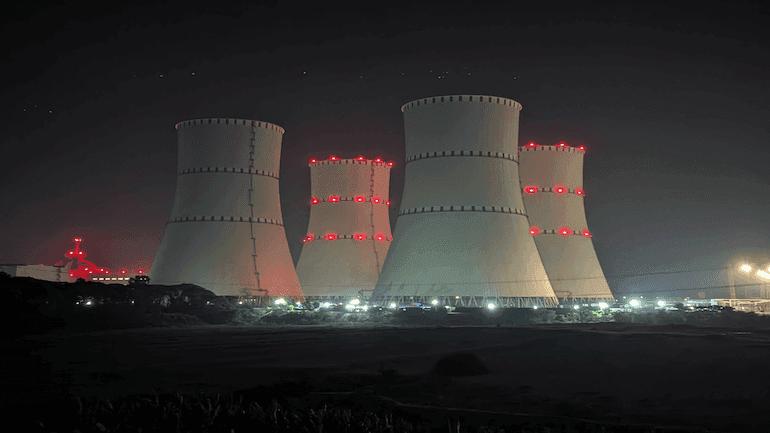

俄供孟核燃料运输延误
摘要
俄罗斯向孟加拉国在建Rooppur核电站2号机组运输铀燃料的货运飞机因未获巴基斯坦领空飞越许可而延误。Rosatom已调整物流安排,计划自2026年10月首周改用替代航线交付,运输持续至12月并于年底前完成。巴方此前曾批准1号机组燃料运输,此次受阻原因尚不明确。

由于货运飞机未获得使用巴基斯坦领空所需的许可,俄罗斯向孟加拉国在建Rooppur核电站2号机组交付铀燃料的计划被推迟。
孟加拉国科学技术部长Faqir Mahbub Anam证实,原定于9月24日降落的货运航班未能按计划执飞。孟加拉国当局尚不清楚巴基斯坦未发放飞越领空许可的确切原因。孟加拉国科学技术部联合秘书Sheikh Mohammad Tauhidul Islam表示,机场接收燃料的所有准备工作均已完成。
此次运输中断后,俄罗斯国家核能公司Rosatom调整了物流时间表。根据Rosatom孟加拉国办事处发布的官方声明,这批货物现将于2026年10月第一周开始运抵孟加拉国,交付工作将持续至12月,并于年底前完成。
Rosatom尚未公开说明调整后路线的具体细节,但相关官员已确认,运输将通过替代路线恢复。此次中断前,这类专用航空货运航班从俄罗斯飞往孟加拉国时,通常依次飞越哈萨克斯坦(Kazakhstan)(有时也会飞越阿塞拜疆或土库曼斯坦)、巴基斯坦(运输中断点)和印度的领空。
Rosatom代表表示,将采用替代航线绕过这一限制。孟加拉国科学技术部长Faqir Mahbub Anam还指出,巴基斯坦过去一直为此前的运输任务发放飞越领空许可,例如向1号机组供货的运输任务,因此当前问题可能只是暂时性的疏忽或程序缺口。
用于1号机组的首批低富集度铀燃料于2023年10月从俄罗斯运抵孟加拉国。Rosatom旗下Novosibirsk Chemical Concentrates Plant生产的共164组新燃料组件由俄罗斯货运飞机运至Hazrat Shahjalal International Airport。随后,这批燃料被装在耐辐射容器中,通过受到严密安保的“绿色通道”运往Rooppur项目厂址,由孟加拉国陆军和执法机构人员负责安保。1号机组于4月开始装料。
Rooppur核电站由Rosatom承建,位于孟加拉国巴布纳县(Pabna)境内的恒河(Ganges River)东岸,距达卡(Dhaka)西北约160 km。该电站将包括两座VVER-1200反应堆。2011年11月,俄罗斯与孟加拉国签署了核电站建设合作政府间协议;2015年12月中旬,双方签署了一份价值126.5亿美元的总合同。1号机组于2017年11月开工建设,2号机组于2018年7月开工建设。该电站的设计寿命为60年,并可将运行寿命再延长20年。
