Rooppur核电站建设进展顺利
摘要
Rosatom在Rooppur核电站的进展包括反应堆装置热试、升压变压器投运及安全壳泄漏试验完成。该项目包含两台1200 MW机组,初始寿命60年,总投资126.5亿美元,目前已进入关键建设阶段,计划今年完成并网。

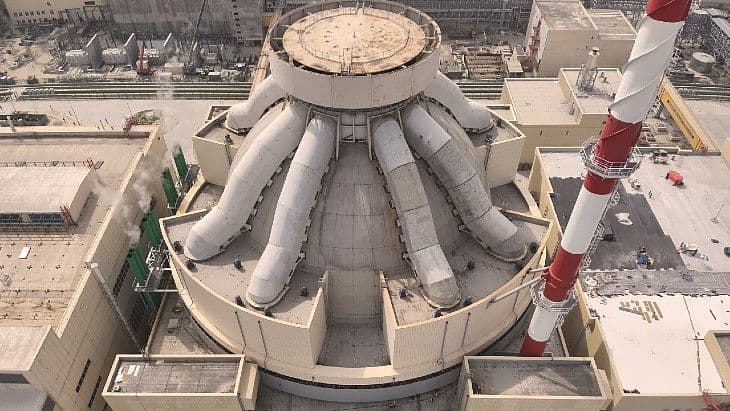

据Rosatom旗下的AtomStroyExport(ASE)称,“在试验过程中,反应堆装置被加热,我们的专家逐步检查关键组件(如泵、管道、热交换设备)在这些条件下的运行情况。记录设备在负载下的行为非常重要,因为它将确保电站未来的可靠运行。”
热试的目的是对反应堆装置的可靠性进行全面检查,“以便进入下一个更重要的阶段……并展示系统在接近实际运行条件下的准备情况”。
上个月,Rooppur 1机组的安全壳泄漏试验顺利完成。
6月底,该机组的升压变压器和辅助变压器也投入运行——升压变压器将汽轮发电器产生的24 kV电压转换为400 kV,以供应国家电网。它们的总传输容量可达1599 MW,超过了机组1200 MW的额定功率。
Rooppur项目
2011年2月,俄罗斯Rosatom与孟加拉原子能委员会签署协议,在距离首都达卡约160公里的Rooppur建设两台反应堆。2015年12月,项目最初价值126.5亿美元的合同签署完成。2016年6月,孟加拉原子监管局颁发了Rooppur电站的第一个厂址许可证,允许开展包括地质调查在内的初步厂址工作。
2017年11月,首台机组开始建设。2018年7月,第二台机组开建。它们的初始设计寿命为60年,并可延长20年。
2023年10月,第一批核燃料运抵厂址,标志着该厂址正式成为核设施。3月,Rooppur 1机组的汽轮机安装完成,并对一回路系统和设备进行了水力试验,为热态功能试验的启动铺平了道路。Rosatom已将Rooppur 1机组的并网列为今年的关键目标之一。
