Rooppur一号机组获临界许可
摘要
孟加拉国监管机构向Rooppur Nuclear Power Plant 1号机组颁发B-2调试许可证,批准启动首次受控核裂变反应。阀门技术问题解决后,机组将接受临界与并网许可审查,预计年底前以300 MWe开始试供电,并在7至8个月内逐步提升至1,200 MWe满功率。

Bangladesh Atomic Energy Regulatory Authority(BAERA)已向Bangladesh Atomic Energy Commission颁发关键的B-2调试许可证,批准Rooppur Nuclear Power Plant 1号机组启动首次受控核裂变反应。
BAERA颁发运行许可证后,装料工作于4月28日开始,并于5月12日完成,随后开展了试验。然而,由于该机组的自动泄压安全阀(PORV/POSV)出现技术问题,首次临界被推迟两个多月。俄罗斯专家团队成功解决了阀门问题,使系统通过严格的高压试验。
BAERA要求电站先实现首次临界,之后才会依次颁发正式并网所需的C类和D类许可证。上述阶段完成后,预计1号机组将在12月底前开始试生产,初期向国家电网供应300 MWe电力。
在为期7至8个月的试运行期间,输出功率将逐步提升至该机组1,200 MWe的满功率。“如果所有阶段都顺利完成,我们有望在今年年底前开始向国家电网供电。”BAERA主席Mahmudul Hasan表示。
Nuclear Power Plant Company Bangladesh Ltd.董事总经理Dr Zahedul Hassan表示,实现临界后,操作人员将密切监测临界过程是否正常,以及是否满足所有规定参数和安全准则。项目官员表示,发电功率最初将从约3%开始提升,并逐步增至20%至30%,之后即可向电网供电。

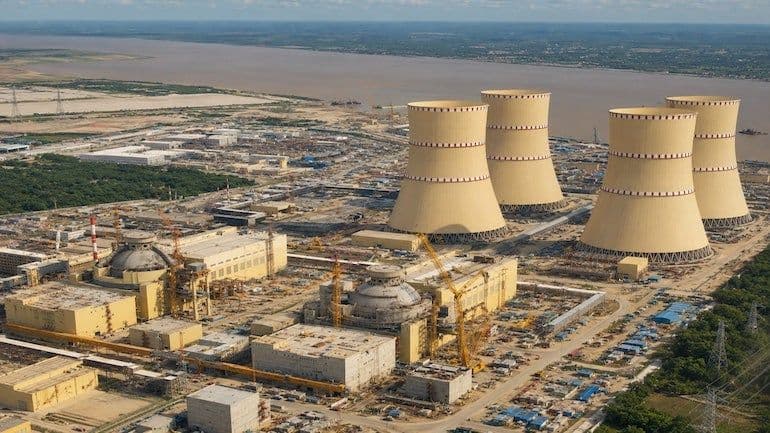

Rooppur Nuclear Power Plant由Rosatom承建,位于孟加拉国Pabna地区恒河(Ganges River)东岸,距达卡(Dhaka)西北约160 km。电站将包括两座VVER-1200反应堆。2011年11月,俄罗斯与孟加拉国签署了关于合作建设该核电站的政府间协议;2015年12月中旬,双方签署了一份价值126.5亿美元的总承包合同。1号机组于2017年11月开工建设,2号机组于2018年7月开工建设。电站设计寿期为60年,运行寿期还可再延长20年。
