孟加拉国首座核电站完成硼冲洗
摘要
孟加拉国Rooppur核电站1号机组成功完成一回路硼冲洗,为首次临界试验和燃料装载做准备。硼冲洗在81小时内完成,是核燃料装载前的关键工艺步骤。燃料装载计划于4月进行,机组调试包含多个严格监管下的试验阶段。该项目由俄罗斯Rosatom承建,两座反应堆总价值126.5亿美元,首座机组建造始于2017年,计划今年并网发电。

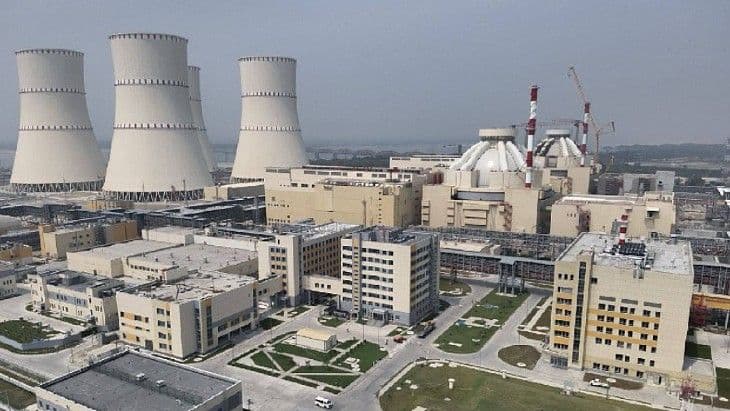

孟加拉国首座核电站反应堆在成功完成第一机组一回路管道系统的硼冲洗后,向启动运行迈出了新的一步。
这项工作被描述为Rooppur核电站1号机组首次临界试验准备的关键阶段之一,据其运营方称,在创纪录的81小时内完成。
根据该核电站的社交媒体渠道消息:“这一成果得益于高度组织化的生产流程以及参与该项目的专家们协调一致的专业工作。硼冲洗是核燃料装载入反应堆堆芯以及随后动力机组物理启动前的关键工艺步骤。”
“工作结果证实了动力机组已准备好进入下一阶段——物理启动。”
根据孟加拉国《每日星报》本月早些时候的报道,科技部高级官员表示,燃料装载计划在4月进行。
核电站反应堆的调试过程包含多个检查和试验阶段——所有这些都在严格的监管监督下进行。这些工作将在首次临界后继续,新机组将分阶段提升功率,每次功率提升前都要进行安全试验和检查。
Rooppur项目
2011年2月,俄罗斯Rosatom签署协议,将在距离首都达卡约160公里的Rooppur为孟加拉国原子能委员会建造两座反应堆。该项目的初始合同于2015年12月签署,价值126.5亿美元。孟加拉国原子能监管局于2016年6月颁发了Rooppur核电站的首个厂址许可证,允许包括地质调查在内的初步厂址工作开始。
第一机组的建造于2017年11月开始。第二机组的建造于2018年7月开始。它们的初始生命周期为60年,可能再延长20年。
首批核燃料于2023年10月运抵厂址——标志着该厂址获得了核设施地位。去年3月,Rooppur 1号机组的汽轮机安装完成,一回路系统和设备的水压试验以及随后的热态功能试验也已完成。Rosatom已将Rooppur 1号机组的并网作为今年的关键目标之一。
