罗马尼亚拟翻倍核燃料产能支持电站扩建
摘要
罗马尼亚核电公司SNN发布招标,研究将Candu-6核燃料棒年产能从12,000个翻倍至24,000个的可行性,以满足Cernavodă核电站新建机组的燃料需求。FCN Pitești是欧洲唯一Candu-6燃料制造商,计划在2031-2032年与新机组投运同步完成扩建。研究将分析多个方案,包括在现有设施旁新增场地,并确保铀原料稳定供应。

罗马尼亚核电公司SN Nuclearelectrica (SNN) 发布了一项价值310万罗马尼亚列伊(71.2万美元)的招标,对位于Mioveni的FCN Pitești核燃料厂Candu-6型核燃料棒产能翻倍进行可行性研究。该厂为Cernavodă核电站供应燃料。
Cernavodă厂址目前拥有两台720兆瓦Candu 6重水堆(1号和2号机组),原计划建造五台。1号机组于1996年投入商业运行,2号机组于2007年投入运行。另外三台机组的建造工作已开始,但在1990年停止,当时3号机组已完成52%,4号机组已完成30%。目前正在进行这些机组的完工工作。

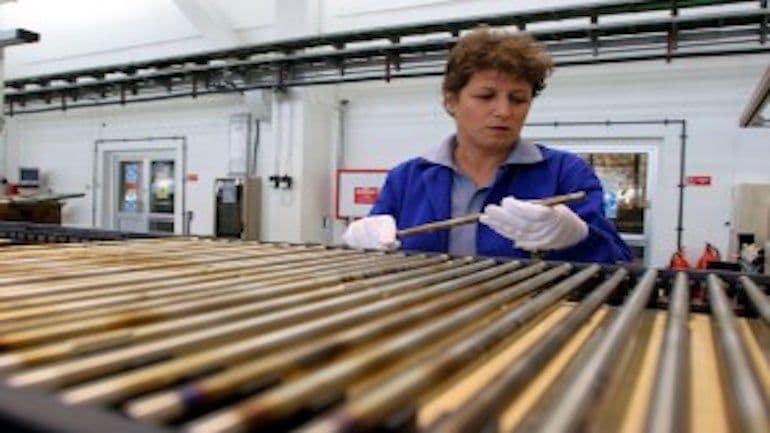

FCN Pitești(Fabrica de Combustibil Nuclear)是Nuclearelectrica(SNN)位于Mioveni(靠近Pitești)的专业生产分支机构。该设施位于Argeș县的Mioveni,毗邻核研究所(ICN Pitești),为罗马尼亚的核计划提供持续的技术支持和研究。它是欧洲唯一获得认证的Candu 6核燃料棒制造商,也是加拿大以外的唯一一家。
该设施于1995年获得加拿大原子能有限公司(AECL)的永久供应商资格。该设施在严格的国际核保障和持续安全监控下运行。目前它生产的燃料足以满足Cernavodă 1号和2号机组100%的需求。
Nuclearelectrica目前正寻求将该厂的年产能从12,000个燃料组件提高到24,000个。该厂曾在2004年至2006年间将产能翻倍以适应2号机组的需求,并在2009年至2014年间进行了进一步的制造生产线现代化改造。此次扩建项目与新反应堆的投运计划严格保持一致,预计分别在2031年和2032年投运。
Nuclearelectrica发起此招标旨在确定将年产量从12,000个燃料组件增加到24,000个的成本效益和技术要求。该研究预计需要大约12至16个月。有兴趣的公司必须证明过去三年(2023-2025年)的平均全球营业额至少为70万欧元。目前参与请求或投标的截止日期是5月27日。
可行性研究将分析多种方案,包括在当前Mioveni设施附近的额外场地上扩大生产。Nuclearelectrica还通过与Cameco(加拿大)等合格供应商的框架合同采购二氧化铀,以确保为增加的生产线提供稳定的供应。未来的采购可能侧重于高精度制造设备,以生产每个新的Candu-6燃料棒所需的1,435个组件。
