Last Energy推进英国首个微堆电站项目
摘要
去年10月,Last Energy宣布在Llynfi厂址建设四座微堆电站,并于今年1月成为首个进入核电厂址许可程序的微堆开发商。英国监管机构已完成PWR-20的初步设计审查,确认其2027年获得厂址许可的目标可行。Last Energy的电站采用模块化设计,计划24个月内建成,为私营企业提供即插即用电源。公司还获得了1.037亿美元的融资支持及22兆瓦的电网并网许可。

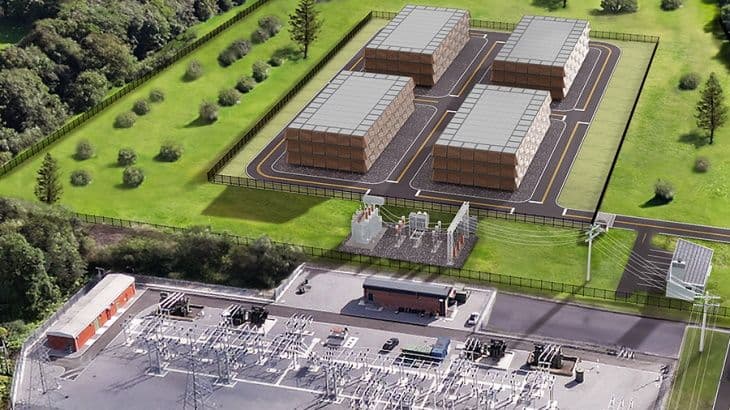

去年10月,Last Energy宣布计划在Llynfi厂址建设四座微堆电站,并于当月获得该厂址的控制权。Llynfi电站曾是一座120兆瓦的燃煤电站,运行时间为1951年至1977年。1977年退役后,这座占地14英亩的厂址一直闲置。Last Energy的项目正式名称为Prosiect Egni Glan Llynfi,由Last Energy UK Limited负责开发。
今年1月,Last Energy成为首个正式进入核电厂址许可程序的微堆开发商。
英国核监管机构——核监管办公室(ONR)、环境署和威尔士自然资源局(NRW)现已完成对PWR-20的初步设计审查(PDR)。
其联合总结报告确认,审查已于2025年6月顺利完成。该审查流程历时一年多,包括与监管机构的早期接洽以及为期五个月的初步设计专项审查,内容涵盖设计研讨会和选定技术领域的提交材料。
根据监管机构的总结报告,Last Energy计划于2027年12月前获得厂址许可决定的目标是可以实现的,前提是公司按照初步设计审查中达成的标准和时间表提交材料。初步设计审查流程涵盖三个主题领域:组织计划和安排、环境与退役、安全分析流程和成熟度,并审查了Last Energy的全非能动、可即时停堆的安全设计方法。
ONR表示:“初步设计审查初步表明,Last Energy在以上三个领域理解监管要求,并计划在PWR-20设计成熟并为选定的南威尔士厂址进行具体设计评估时解决这些问题。”
Last Energy表示,初步设计审查的完成“标志着Last Energy在英国部署首个商用微堆的努力取得重大进展”,并且“为Last Energy进入设计、安全、安保和环境案例的下一阶段监管评估提供了有针对性的监管指导”。
Last Energy UK首席执行官Michael Jenner表示:“作为首个完成初步设计审查的微核开发商,我们赞赏英国核监管机构为微核技术参与核许可和环境审批建立了清晰、灵活和直接的监管路径。大规模解锁核电对工业经济脱碳和推动英国经济增长至关重要。完成PDR为我们高效开展和完成许可流程提供了必要指导,使Last Energy有望交付英国首个商用微堆。”
Last Energy是致力于通过创新加速清洁能源转型的研究机构Energy Impact Center的衍生公司。其反应堆技术基于容量为20兆瓦电或80兆瓦热的一体化压水堆。电站模块将在异地建造并以模块化方式组装。
Last Energy的电站被称为PWR-20,由几十个模块组成。PWR-20设计可在24个月内完成制造、运输和组装,规模适合为私营工业客户提供服务。根据其开发模式,Last Energy拥有并运营其即插即用电站,将其置于客户厂址,绕过了电网升级所需的十年开发周期。
去年10月,Last Energy宣布计划在Llynfi厂址建设四座微堆电站,并于当月获得该厂址的控制权。去年12月,公司收到美国进出口银行关于Llynfi项目的1.037亿美元债务融资意向书。今年1月,Last Energy接受了国家电网电力公司关于22兆瓦出口容量的电网并网提议。
