美核管会批准Hermes 1反应堆建造延期28个月
摘要
美国核管会批准Kairos Power将其Hermes 1熔盐冷却示范反应堆建造截止日期从2026年12月31日延长至2029年4月30日,延长期限28个月。延期原因系该首创性质反应堆设计建造的延迟。Hermes 1为35兆瓦热功率非发电版本,而Hermes 2示范电站已获批并将发电,供电给田纳西河流管理局电网,助力Google数据中心脱碳。公司目标在2030年代初实现商业部署。

美国核管会批准了Kairos Power将其Hermes 1示范反应堆建造许可证中规定的完工日期延长28个月的请求。

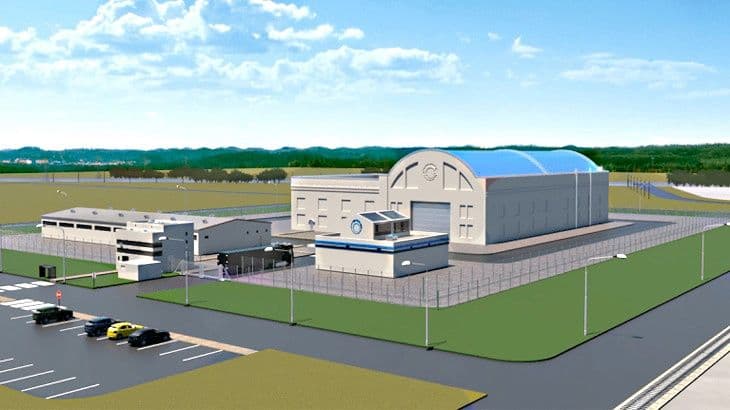

Kairos Power于2023年12月获得了美国核管会(NRC)颁发的建造许可证,用于在田纳西州Oak Ridge的Heritage Center工业园建造Hermes 1熔盐冷却示范反应堆。这是50多年来美国批准建造的首个非水冷反应堆。许可证规定反应堆建造的最晚完工日期为2026年12月31日。
Kairos Power于2024年7月开始为其KP-FHR氟化物盐冷却高温反应堆技术的缩小规模示范项目进行土建施工,挖掘工作于当年10月完成。受NRC监督的安全相关建造活动于去年5月1日正式开始,首个工作是建造将成为建筑基础部分的桥墩。
今年3月24日,Kairos Power向NRC提交了修改Hermes 1建造许可证的请求,要求将完工日期延长至2029年4月30日。该公司表示延期请求是“由于Hermes试验堆设施的首创性质设计和建造相关的开发延迟”。公司要求NRC在今年10月30日前批准此修正请求,“以便继续建造Hermes试验堆设施”。
Kairos Power表示已对完成该设施建造所需的时间和资源进行了修订估算,现在预计将在2028年完成建造。
在4月21日的《联邦公报》通知中,NRC发布了关于Kairos Power修改许可证请求的环境评估报告和无重大影响的结论。
Hermes 1将是该公司KP-HFR氟化物盐冷却高温反应堆的35兆瓦(热功率)非发电版本。Kairos Power于2023年7月提交了Hermes 2的建造许可证申请,这是一个提议的两个单元示范电站,将基于从Hermes 1获得的知识,并展示未来商业电站的完整架构。NRC于2024年11月批准了该许可证。Kairos Power上周在Oak Ridge启动了Hermes 2的土建施工,该电站将发电。Hermes 2是Kairos Power根据其2024年与Google达成的开发先进反应堆机组的协议进行的首次部署。它将向田纳西河流管理局电网供应高达50兆瓦的电力,帮助田纳西州和阿拉巴马州的Google数据中心实现脱碳。
该公司表示,Hermes示范反应堆旨在帮助降低技术、许可、供应链和建造风险,以实现KP-HFR技术的成本确定性。公司的目标是2030年代初实现商业部署。
