Bruce核电站3号机组完成大修重新并网
摘要
加拿大Bruce核电站3号机组完成重大部件更换检修后重新并网,加拿大核安全委员会移除了最后的监管控制点。重大部件更换可为反应堆延寿30-35年。Bruce A厂区已完成1、2号机组检修,4号机组正在检修;Bruce B厂区6号机组已完工,5号机组将启检,7、8号机组计划于2028年和2030年开始检修。

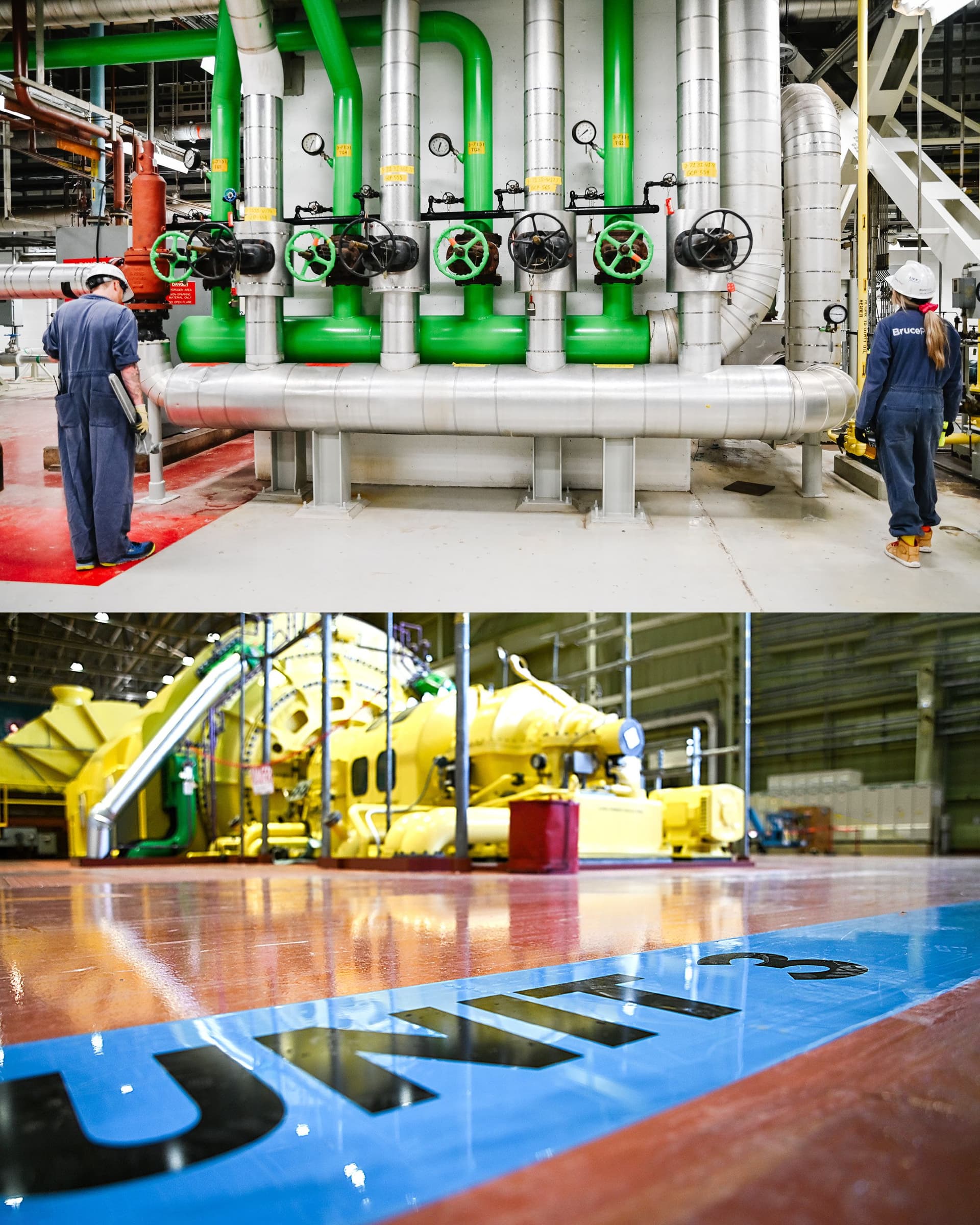

Bruce核电站3号机组已完成重大部件更换检修,并重新接入电网。加拿大监管部门已撤销对该Candu机组的第四项也是最后一项监管控制点。
重大部件更换(MCR)包括拆除并更换关键的堆芯部件,如蒸汽发生器、压力管、排管容器管和进料管,可为反应堆延长30-35年运行寿命。Bruce 3号机组于2023年3月停堆开始MCR检修,Bruce Power公司在2025年2月宣布完成项目施工阶段。
监管控制点是强制性检查节点,未经加拿大核安全委员会(CNSC)批准,反应堆在此节点后不得继续运行。CNSC对反应堆检修项目设置四项控制点:向反应堆装载燃料;解除保障停堆状态并启动反应堆;功率超过满功率的1%;功率超过满功率的35%。
加拿大核安全委员会执行副总裁兼首席监管运营官Ramzi Jammal于6月2日通知该公司,监管机构已决定撤销最后的监管控制点。此前CNSC工作人员确认该公司已履行所有承诺,并持续符合其执照条件。
Bruce Power公司社区与对外事务总监Maggie Tieman确认该机组已重新启动。她告诉《世界核新闻》:“今天凌晨1点34分,3号机组已成功并网至安大略省电网。接下来,我们将持续推进3号机组的功率提升,并完成商业运行所需的剩余试验和审批。”
Bruce厂址共包含8台可运行Candu反应堆,均匀分布在两座电站中:1-4号机组构成Bruce A厂区,5-8号机组构成Bruce B厂区。在Bruce A厂区,1号和2号机组已完成检修,于2012年恢复运行。4号机组目前正在进行MCR检修,该工作于2025年2月开始。组成Bruce B厂区的四台机组也正在进行检修:根据CNSC时间表,6号机组的MCR已于2024年完成;5号机组的MCR预计于今年晚些时候开始;而7号和8号机组的MCR项目则分别计划于2028年和2030年开始,检修期将有所重叠。
