波兰首座核电站启动部件采购
摘要
波兰PEJ委托西屋电气为首座核电站1号机组采购安全壳容器、结构模块等六类核岛长周期部件,推动项目由设计规划转入实体实施。相关部件制造交付需3年至5.5年,计划2030年至2031年运抵厂址,以保障2028年浇筑第一罐混凝土及2036年首堆商业运行目标。

波兰核能项目公司Polskie Elektrownie Jądrowe(PEJ)已委托西屋电气开始为波兰首座核电站1号机组采购长周期部件。这标志着项目从设计和规划阶段转入实体实施的初始阶段。
长周期部件是高度工程化的大型部件,由于质量标准严格且全球供应链有限,需要数年时间制造。首批订单涵盖核岛的六个关键部件,包括反应堆安全壳容器及相关结构模块。
提前订购这些部件,可在PEJ与西屋电气—Bechtel联合体最终确定工程、采购与施工(EPC)协议其余内容期间避免项目延误。双方已于9月底就即将签署的EPC合同主要商务条款达成共识。
能源部国务秘书兼政府战略能源基础设施全权代表Wojciech Wrochna解释说:“得益于PEJ与联合体9月就EPC合同主要商务条款达成的协议,我们现在已准备好迈出下一步,即启动长周期部件订购流程。我们采取这一做法,是为了给EPC合同的进一步详细谈判留出时间,避免因未订购长周期部件而影响项目进度所带来的压力。一份合理平衡责任并为建设阶段确立合作机制的稳健合同,是项目未来成功的关键。”

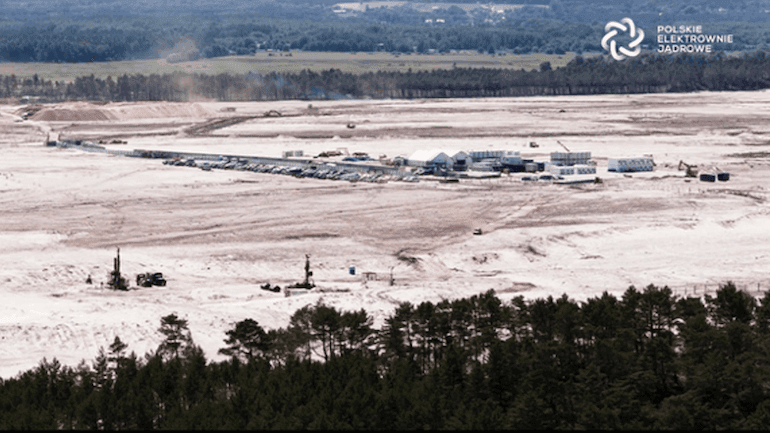

这一数十亿美元项目位于波罗的海沿岸波美拉尼亚地区的Lubiatowo-Kopalino厂址,将包括三座西屋电气AP1000反应堆,总发电容量约为3750 MWe。总承包商Bechtel已于8月接管厂址坐标控制,以开展初步土方工程和场地平整工作,目前第一罐混凝土计划于2028年浇筑。
每座反应堆预计需要约7年建成,之后还将进行约1年的试验和调试。目标是第一座反应堆于2036年开始商业运行,第二座于2037年开始商业运行,第三座于2038年开始商业运行。这比最初计划晚了3年。
能源部长Miłosz Motyka表示:“这是整个项目极其重要的时刻。确保长周期部件供应对波兰首座核电站的建设进度具有直接意义。我们希望第一座反应堆产生的电力能在2036年输送至我们的电力插座。这是波兰政府的一项战略项目,将在未来数十年满足我们的需求,并成为我国能源安全的基石之一。”
PEJ管理委员会主席Marek Woszczyk指出:“对于核能项目,充分准备和有效的时间管理至关重要。我们已经订购了由Bechtel负责的首批长周期部件,现在正开始订购由西屋电气负责的部件;广义而言,西屋电气负责电站的核能部分。通过这种方式,我们不仅能保障项目进度,还能保障项目预算。我们订购的部件占成本的很大一部分,因此提前启动流程,有助于我们更好地控制未来几年的支出。”
提前采购计划还为获得认证的波兰国内供应商提供了切入点,使其能够依据国际ASME NQA-1安全标准加入全球核能供应链。Woszczyk表示,订购长周期部件“是波兰工业为该电站提供核级部件,并最大限度参与波兰项目及未来欧洲AP1000项目的关键第一步”。
为西屋电气AP1000核岛采购长周期部件,需要由高度专业化的全球制造商组成的专属网络。由于这些大型部件必须承受核设施中的极端压力并符合严格的国际安全标准,全球仅有少数公司具备所需的重型锻造和精密工程能力。
可能获得合同或已获确认、将为波兰电站供应这些关键长周期部件的主要公司包括:
- Doosan Enerbility(韩国):Doosan历来是西屋电气制造超重型核岛部件的主要合作伙伴。Doosan拥有一些全球最大的锻压机,此前曾为美国Vogtle以及中国海阳(Haiyang)和三门(Sanmen)建造的AP1000反应堆制造反应堆压力容器(RPV)和蒸汽发生器锻件。
- Sheffield Forgemasters(英国):西屋电气与这家重型工程公司签署了扩大供应链协议,由其供应铸钢和锻钢部件。该公司长期为AP1000供应链锻造核级钢部件。
- Curtiss-Wright Corporation(美国——具体为其位于Pennsylvania州Cheswick的Electro-Mechanical Division设施):AP1000设计采用专用、高可靠性的“屏蔽电机式”反应堆冷却剂泵。Curtiss-Wright是西方唯一有资质制造这种187吨重泵的供应商,因此是该项目不可或缺的长周期承包商。
- 法马通(法国):法国政府支持的能源巨头EDF旗下子公司法马通已获选为波兰AP1000项目供应蒸汽循环设备和仪表。
- Jeumont Electric(法国):该公司为法国及国际核岛产业体系提供关键辅助电动机和重型部件。
- 波兰公司:Bechtel最近向这家大型工程公司授予了一份合同,由其直接在Choczewo厂址建造两座大型模块组装厂房(MAB)。原钢材和先进安全壳钢板可能来自全球供应商,但Polimex Mostostal将在这些大型结构模块吊装就位前完成组装。ZRE Katowice、Mostostal Warszawa和APS Energia等公司已投入多年时间,依据核级规范开展认证,以供应嵌入这些长周期模块的子部件、电气系统和结构钢。
长周期部件预计需要3年至5.5年完成制造和交付。由于重型核岛部件无法批量生产,且完全按订单制造,其时间安排与波兰整体建设进度紧密同步。采购订单已于10月启动。结构模块和反应堆安全壳容器分段等复杂部件,需要在专业国际设施中用数年时间完成锻造、焊接和试验。
部件计划于2030年至2031年运抵厂址,必须依次运抵波美拉尼亚厂址。地基工程和场地平整工作已经开始,但长周期部件需要在厂址完全开挖后、主要结构混凝土工程达到高峰前运抵。PEJ已计划于2028年第四季度浇筑第一罐混凝土。确保这些部件供应,旨在保证混凝土基座一旦准备就绪,重型反应堆部件便已运抵现场或处于运输的最后阶段。这一严格时间表旨在确保1号机组按计划于2036年前并网并投入商业运行。
这些超重型部件建成后——其中一些重量超过500至1000吨——将面临复杂的运输路线。它们将通过重吊海运船舶横跨波罗的海运输。由于最终目的地是沿海的Choczewo市镇,这些部件可能会在厂址附近建设的指定海上卸载设施(MOLF)卸船,或先经波兰主要港口卸载,再通过较短的重载陆路运输路线运往模块组装厂房。
