Hinkley Point C核电站极地吊车安装完成
摘要
英国Hinkley Point C核电站2号机组的极地吊车安装完成,重750吨,将在施工和运营中发挥关键作用。得益于1号机组的经验,安装效率提高40%。该项目包含两台1630兆瓦EPR压水堆,成本修正为310-340亿英镑,1号机组预计2030年投运。

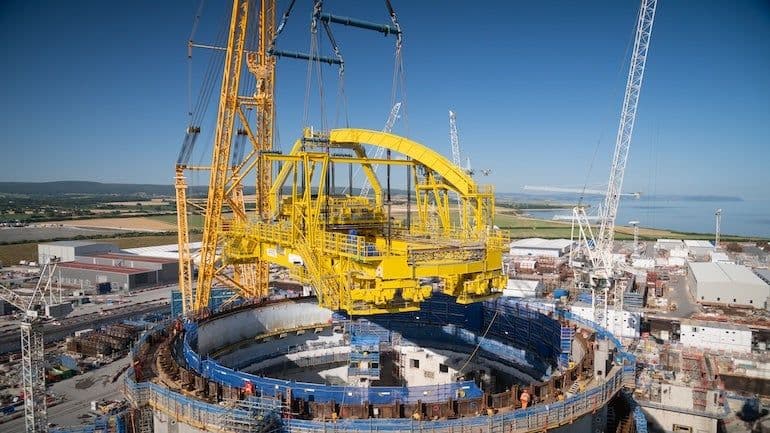

英国在建Hinkley Point C核电站2号机组反应堆厂房内的极地吊车已安装完成。这台重达750吨的极地吊车通过全球最大的起重机“Big Carl”在两天的操作中被吊装到位。
极地吊车可在反应堆厂房顶部进行360度旋转,用于施工期间安装重型设备,如反应堆和蒸汽发生器。电站运营期间,它还将用于换料和维护工作。这是反应堆厂房内安装的最后一批设备之一,随后将吊装重达245吨的穹顶。
EDF Energy表示:“得益于1号机组的经验,第二台极地吊车组装效率提高了40%,充分展示了相同人员和设计重复建设带来的巨大优势。”1号机组的极地吊车于2023年12月初吊装完成,穹顶则在两周后安装完毕。
Hinkley Point C项目包括两台1630兆瓦的EPR压水堆,于2018年12月开建。1号机组原计划于2025年底投入运行,但2022年5月调整为2027年。EDF去年称,目前“基准方案”为1号机组在2030年投运。项目成本已从260亿英镑(328亿美元)修正为310-340亿英镑(按2015年价格计算)。
另见:EDF控股Sizewell C
