土耳其批准Akkuyu核电站2号机组调试许可
摘要
土耳其核监管机构批准Akkuyu核电站2号机组调试许可证,允许核燃料装载前进行试验。该机组建设进展顺利,已完成大型部件安装。作为土耳其首座核电站,Akkuyu采用俄罗斯VVER-1200技术,建成后可满足全国约10%电力需求。土耳其还规划第二、三座核电站和多个小型模块化反应堆项目以实现能源多元化。

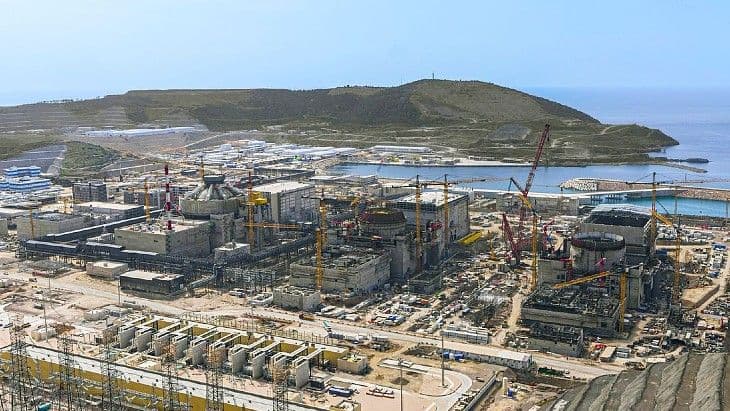

土耳其核监管机构已批准Akkuyu核电站2号机组开展调试工作。
该许可证的申请于2025年5月提交给监管机构——Nükleer Düzenleme Kurumu (NDK)。相关文件详细说明了“机组的调试阶段、相关技术操作以及运行人员培训过程”,总计超过22,000页。
在批准该许可证时,NDK表示“Akkuyu Nuclear Inc 获授权根据其监管要求在核燃料装载前进行调试试验”。
土耳其核监管机构已于2023年12月发出了1号机组的调试许可证,目前机组正在进行装有模拟燃料的热态和冷态试验准备。
2号机组今年的进展包括:1月份,437吨重的汽轮发电机定子通过特殊轨道运移并吊装至2号机组汽轮机厂房就位;3月份,位于反应堆厂房内安全壳穹顶下方的环形吊车安装就位。上个月,堆芯非能动冷却系统水箱——采用开顶技术安装的反应堆装置一回路系统最后一批大型部件——已完成安装。下一阶段工作包括安装内安全壳建筑的第六层和穹顶。
Akkuyu Nuclear JSC首席执行官Sergey Butskikh表示:“获得调试许可证确认了我们在准备支持性文件方面满足了监管要求,并使我们能够开始为第二台发电机组进行调试操作做准备。与建造工作并行,专家们将开始对设备进行顺序试验和调整。”
背景信息
位于南部Mersin省的Akkuyu核电站是土耳其的首座核电站。Rosatom采用所谓的BOO(建设-拥有-运营)模式正在建造四台VVER-1200反应堆。根据2010年俄罗斯联邦与土耳其共和国政府间协议条款,核电站第一台发电机组的目标是在获得所有机组建造许可证后的七年内投入运行。
1号机组的建造许可证于2018年颁发,建造工作于同年开始。核燃料于2023年4月运抵厂址。目标是在2026年期间使1号机组开始向土耳其能源系统供电。当这个4,800 MWe的电站建成后,预计可满足土耳其约10%的电力需求。所有四个机组均在建设中——4号机组的第一罐混凝土于2022年7月浇筑完成。
土耳其计划在Sinop建设第二座核电站,并已与中国就第三座核电站——位于该国西北部Thrace地区——的计划进行了谈判。
该国还正在制定小型模块化反应堆(SMR)的发展规划,目标是到2050年增加5 GWe的装机容量——这意味着至少相当于16台独立的小堆。
根据国际原子能机构的定义,调试是“使已完成建造的设施系统和部件以及相关活动运行起来,并验证其是否符合设计要求并满足规定性能准则的过程”。该过程包括在启动步骤之前和整个启动步骤期间的试验和监测,以确保新核电站的可靠安全运行。
