Pallas研究堆建设稳步推进
摘要
荷兰佩滕Pallas研究堆项目第二阶段稳步推进,地下墙体及飞机防护壳体正在施工,并采用管道冷却系统降低混凝土开裂风险。项目同步制造关键设备、筹备二次冷却系统建设,计划2030年前后完成土建,经两年试验、装料和监管验证后,于2032年全面商业运营。

荷兰佩滕(Petten)的Pallas研究堆项目第二阶段于9月启动,目前正在稳步推进。Pallas旨在取代老化的High Flux Reactor,仍有望按计划于2032年实现全面商业运营。
地下-3层底板完工后,施工团队目前正在建造-3层外墙和飞机防护壳体(APS)。这一初始阶段涵盖地下各层(-3层、-2层和-1层)。

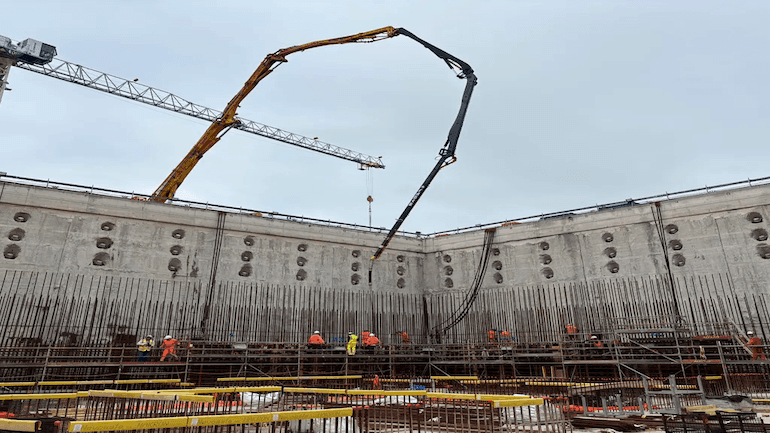

墙体采取分段施工方式,先安装模板和钢筋,然后浇筑混凝土。在-3层,APS防护墙分12段浇筑。其中两段已于9月完成浇筑,共使用275立方米混凝土。每次混凝土浇筑均为持续数小时的连续作业。
为尽量降低混凝土开裂风险,钢筋内部安装了一套冷却管道系统。该冷却系统由管网构成,相当于一个大型“制冷装置”,将在混凝土浇筑时启动。该系统有助于防止水泥与水发生化学反应导致温度升高,以及由此引起的混凝土膨胀。混凝土冷却后,温度下降造成的收缩也会减小。随后,冷却系统将被关闭。这些管道将留在混凝土内,并用砂浆填充,此后不再发挥作用。
10月,反应堆厂房内墙和反应堆筏基首批钢筋的施工将启动。该筏基将同时容纳反应堆水池和服务水池。包括重水贮罐在内的若干关键反应堆部件也在同步制造。
二次冷却系统厂房的基坑目前约有15000立方米积水。在安全排放这些水之前,其水质必须达到规定标准。施工团队正在申请必要的许可证,以确认相关要求已得到满足。积水排放后,即可修建进入基坑的通道,并启动下一阶段施工。
与此同时,二次冷却系统进水管所需水平钻进作业的许可和合同准备工作正在进行。管道已经交付,目前临时存放在Zuiderhazerdwarsdijk的施工场地。该地点是一处沿海街道和堤坝区域,位于佩滕村以南不远处,毗邻Pallas Reactor Project所在的Energy Research Centre Netherlands(ECN)园区。由于该区域紧邻主要厂房设施,其中一部分土地正被用作重型基础设施材料的外部周转和临时存放区,专门存放等待采用水平定向钻进方式安装的大型冷却水进水管。
在项目第三阶段(2027—2030年),施工将从地面层向屋顶推进。这一阶段将重点开展热室和二次冷却基础设施等复杂专用部件的结构整合。
第四阶段为调试和启动,计划于2030—2032年实施。土建施工计划于2030年前后完成,之后将开展为期两年的分步试验,并进行装料、功率提升和全面监管验证。
