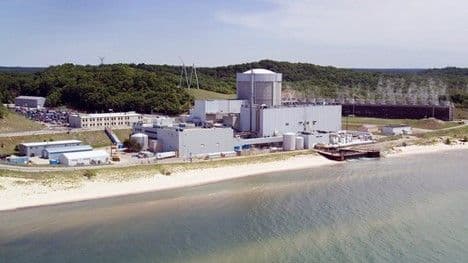

Palisades核电站重启进入新阶段
摘要
Holtec公司宣布Palisades核电站重启工作已从大型项目转入小型活动阶段,但未公布具体重启日期。大型项目如汽轮发电机翻新和燃料装卸机安装已完成,剩余超5000项日常维护和准备工作。公司CEO预计今年内重启,早于2027年3月的供电合同期限,并透露了IPO计划。同时,联邦法院驳回了一起试图阻止重启的环保诉讼,为项目扫清了法律障碍。

Holtec公司上周宣布,其Palisades核电站重启工作已从大型项目阶段过渡到小型活动阶段。该电站位于密歇根州Covert,于2022年最后一次运行。然而,具体的重启日期尚未公布。
Holtec将最后一批大型项目的收尾描述为一个“分水岭时刻”。这些大型项目包括将电站的汽轮发电机置于盘车装置上。Holtec表示,汽轮发电机经历了广泛的检查、维护、试验和翻新。另一个大型项目是安装和试验一台新的燃料装卸机。
Holtec称:“这些项目共同代表了全厂一系列重大努力的成果。它们标志着Palisades重启过程中的一个重要转折,此前的努力包括反应堆压力容器检查和堆顶贯穿件更换、一回路系统化学去污和钝化、蒸汽发生器传热管翻新和二次侧清洗、燃料接收和检查、操纵员培训和再鉴定,以及众多设备升级和现代化改造项目。”
剩余工作:据Holtec称,清单上仍有超过5000项独立的工作活动。然而,这些较小的项目涉及日常维护、试验、检查和运行准备。公司表示,Palisades的管理层、主管和监管人员已通过运行指挥中心(OCC)和多个专门的协调团队,将工作重心转移到剩余工作上。
OCC轮班停堆经理Jason Stairs在一份声明中表示:“我们为团队成员的坚韧和不懈坚持感到自豪,并感谢他们为这一历史性努力所怀有的使命感和奉献精神。我们的重点仍然是安全完成装料前所需的剩余工作。”
但Palisades何时重启?Holtec今年早些时候在其网站上发布的更新称,电站可能于2026年2月底前重新并网,但该日期已过。Nuclear Newswire在春季提供了一则更新,当时Holtec表示,Palisades将“在电站为长期运行做好准备时”重启。
Holtec本周的一份声明称:“Palisades仍专注于在所有重启工作完成且满足所有联邦要求和行业标准后,使电站恢复安全可靠的运行。随着大型项目的完成以及新燃料已运抵厂区准备装入堆芯,电站在成为美国历史上首座永久关闭后重新投运的核电站方面继续取得稳步进展。”
首席执行官更新:Holtec创始人兼首席执行官Kris Singh在接受《金融时报》采访时表示,他预计Palisades将“在今年重启,早于其2027年3月前供电的合同期限”。
采访中,Singh透露了公司即将宣布首次公开募股(IPO)的计划。多家新闻媒体报道称,该IPO估值可能达到100亿美元。他还讨论了在Palisades厂址部署两座Holtec SMR-300反应堆的计划,并向《金融时报》表示,这两座小堆应在2031年前发电,并暗示在达到这一里程碑后可能卸任。
诉讼撤销:Holtec和Palisades的最新消息包括美国密歇根西区联邦地区法院决定驳回三个环保组织试图阻止重启的诉讼。在11月提起的诉讼中,原告质疑美国核管会(NRC)决定豁免Palisades遵守一项禁止已退役核电站重启的规定。
法院认定,《原子能法》和《霍布斯法》授予美国上诉法院审查有关核许可程序中豁免决定的权力。美国上诉法院此前已审查了2025年6月的豁免决定。
首席副助理司法部长Adam Gustafson表示:“我们很高兴法院维持了NRC的豁免决定,这将使Palisades电站得以朝着重启方向推进。通过为该项目扫清道路,法院的裁决促进了国内能源生产,并使美国社区能够受益于可靠的核电。”
