匈牙利Paks核电站获建许可
摘要
匈牙利原子能管理局为Paks核电站5号机组颁发多项建造许可证,为2月第一罐混凝土浇筑铺平道路。该项目计划建设两台俄罗斯VVER-1200反应堆,获得100亿欧元俄方贷款。目前已完成大量土方工程和部分建筑,长周期设备在六国制造。尽管欧盟法院支持奥地利对匈国家援助的上诉,但匈方表示项目不会因此受阻。

匈牙利原子能管理局已颁发许可证,为Paks核电站项目的第一罐混凝土浇筑扫清了道路。
Paks II项目公司表示,该管理局"已为5号机组的控制楼、辅助楼和技术服务楼颁发了建造许可证。管理局还对5号机组核岛地基改良的部分投运许可做出了积极决定。获得这些许可证是启动混凝土工程的关键一步,包括5号机组核岛基础板的施工。"
Paks电站位于布达佩斯以南100公里处,目前拥有四台俄罗斯供应的VVER-440压水堆,这些机组于1982年至1987年间投运。2014年初签署了一项政府间协议,由俄罗斯企业及其国际分包商在Paks供应两台VVER-1200反应堆,以及高达100亿欧元(105亿美元)的俄罗斯国家贷款,用于为项目80%的资金提供融资。
建造许可证申请于2020年7月提交,许可证于2022年8月颁发,施工时间表于2023年达成一致。第一罐混凝土原预计于今年晚些时候浇筑,目标是在2030年代初将新机组接入电网。
第一罐混凝土——此后将正式归类为在建核电站——现预计将于2月浇筑。
Rosatom表示,这些许可证也涵盖了核岛建筑,"确认了项目符合严格的国际、欧洲和国家核安全要求。包括使用能动和非能动系统的综合安全方法确保了符合所有标准。获得许可允许全面施工开始,包括积极准备第一罐混凝土的浇筑"。
匈牙利外交部长Peter Szijjártó周二在巴黎的世界核能展览会上表示,已挖掘了200万立方米的土壤,并在地基工程中放置了43,000根水泥柱,同时30座建筑已完工,另有50座正在建设中。他表示,长周期设备正在六个国家制造,法国和德国公司参与其中,而关键的反应堆内部构件和蒸汽发生器由俄罗斯的Rosatom制造。

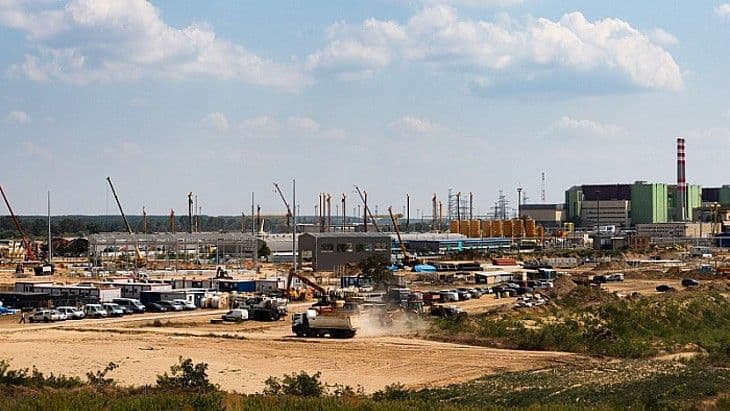

准备工作正在进行中(图片来源:Paks II)
9月,欧洲法院支持奥地利对匈牙利Paks II核电站建设国家援助的上诉,并表示欧盟委员会"本应查明"合同的直接授予"是否符合欧盟公共采购规则"。这意味着欧盟委员会正在重新审查是否批准其于2017年批准的国家资助计划。匈牙利部长们表示,法院的决定不会停止或延迟该项目。
