匈牙利Paks II核电站恢复施工
摘要
匈牙利原子能机构批准Paks II恢复施工,此前因基坑围护墙倒塌停工。OAH要求加固危险区域并监测安全,首次混凝土浇筑推迟至2025年。Paks II项目由俄罗斯Rosatom提供技术支持,规划两座VVER-1200反应堆,将满足匈牙利三分之一的电力需求。

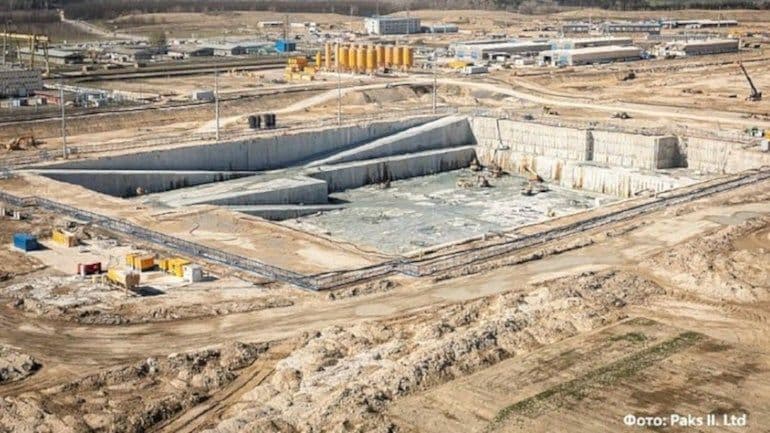

匈牙利原子能机构(OAH – Országos Atomenergia Hivatal)已向负责扩建Paks核电站的Paks II Atomerőmű Zrt公司颁发许可,允许其恢复施工现场的工作。今年1月,因700米长的基坑围护墙部分倒塌,施工被迫暂停。
事发后,OAH立即禁止Paks II在受倒塌影响的南墙区域继续施工,并要求其对整个基坑围护墙的稳定性进行检查,并对潜在危险区域进行加固。此外,OAH还要求该公司提交详细的方法和措施说明,以确保在消除异常状况后能够预测类似威胁施工安全的情况。
当局表示,Paks II的专家已检查了基坑围护墙的所有区域,“识别了潜在危险区域,并移除了存在类似块体分离和倒塌风险的不稳定部分”。
OAH表示,在审查提交的文件并进行现场检查后,已解除施工禁令,条件是“在围护结构内墙受影响的区域安装边坡防护网”。OAH还要求“在施工期间进行持续监测,记录并跟踪地下水位、围护结构内墙及周边建筑物的移动情况”。
OAH还要求对监测系统的干预和通知级别进行审查,“以更准确地预测未来的类似移动,并及时采取可能的预防措施”。其他施工活动(如首次混凝土浇筑)只有在满足并接受OAH其他许可要求后才能进行。OAH正在探索土壤加固的适用性,该事项将作为独立程序的一部分。
原计划今年进行的首次混凝土浇筑已推迟至明年。匈牙利外交与贸易部长彼得·西亚尔托(Peter Szijjártó)向俄新社表示,此次延期未说明具体原因,但他评论称“当前全球政治形势极不稳定”。
Paks II项目始于2014年,由匈牙利与俄罗斯签署的政府间协议推动,计划建设两座由Rosatom提供的VVER-1200反应堆。俄罗斯国家贷款支持了该项目的大部分融资。匈牙利原子能管理局于2022年8月为机组颁发了许可证。Paks核电站现有四台VVER-440机组,于1982年至1987年间投运,目前为匈牙利提供了全国发电量的一半和用电量的三分之一。
5号机组(又称Paks II 1号机组)的施工准备工作因围护墙倒塌而中断,此前进展顺利。与此同时,俄罗斯境内的长周期核岛部件制造工作仍在推进。2024年8月,Rosatom向施工现场交付了首个大型部件——熔融物捕集器。
