陆丰核电5号机组穹顶吊装完成
摘要
中国陆丰核电站5号机组完成外层安全壳穹顶吊装,这是华龙一号机组建设的重大里程碑。该穹顶直径51米、高13米、重261.8吨,吊装过程仅用94分钟。5号和6号机组分别于2022年9月和2023年8月浇筑第一罐混凝土,预计2028年和2029年并网发电。同时,该厂址还在建设2台CAP1000机组,1号机组已于今年2月浇筑核岛首罐混凝土。

位于中国广东省的陆丰核电站5号机组已完成外层安全壳穹顶的安装。这是该厂址在建的两台HPR1000(华龙一号)机组中的首台,该厂址还规划建设四台CAP1000机组。

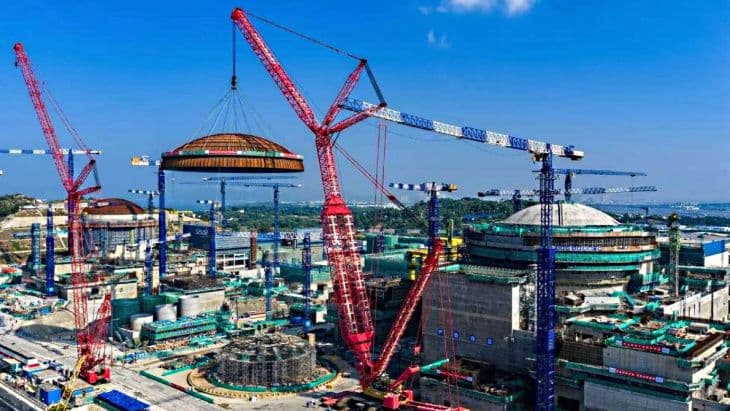

10月18日,直径51米、高13米、重261.8吨的外层安全壳穹顶钢模板模块,使用配备激光目标动态引导系统的2000吨履带起重机吊装,并放置在双层安全壳结构的墙体顶部。整个吊装过程仅用时94分钟。
"此次成功安装标志着中广核首次完成华龙一号反应堆外层穹顶钢模板的模块化安装,为5号机组后续安全壳压力试验和核岛安装创造了关键条件,"中广核子公司中广核陆丰核电有限公司表示。
2022年4月,国务院批准在陆丰建设两台华龙一号机组,编号为5号和6号。5号机组于2022年9月8日浇筑第一罐混凝土,6号机组于2023年8月26日浇筑第一罐混凝土。5号和6号机组预计分别于2028年和2029年并网发电。5号机组的内层安全壳穹顶于2024年4月安装,6号机组的内层穹顶于今年7月安装。
穹顶位于核岛顶部,其主要功能是确保反应堆厂房的完整性和密封性,并在放射性物质包容中发挥关键作用。
陆丰厂址拟建设的四台1250兆瓦CAP1000反应堆(1-4号机组)于2014年9月获得中国国家发展和改革委员会批准。然而,1号和2号机组的建设直到去年8月19日才获得国务院批准。陆丰核电站1号机组核岛的第一罐安全相关混凝土于今年2月24日浇筑。3号和4号机组的批准仍在等待中。
