昌江核电站4号机组外穹顶安装完成
摘要
中国核工业集团公司宣布,海南昌江核电站4号机组外穹顶已完成安装,标志着二期土建工程进入收尾阶段。该穹顶重415吨,采用3D建模技术实现一次性成功吊装。昌江二期两台华龙一号机组总投资400亿元,预计2027年初投运,年发电180亿千瓦时,将显著减少碳排放。海南能源政策已将核能确定为主要电力来源。

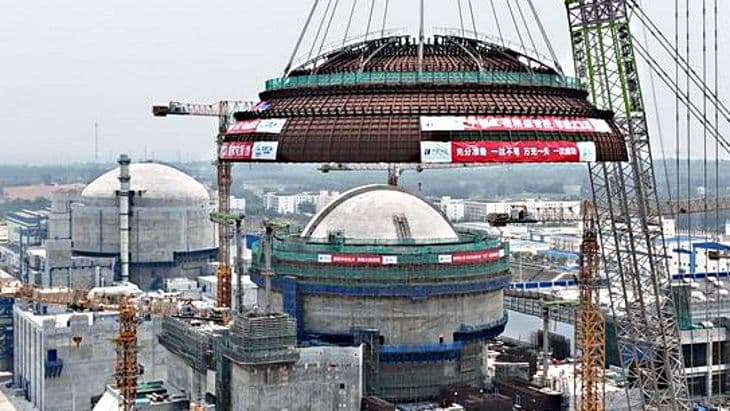

中国核工业集团公司宣布,位于中国海南省的昌江核电站4号机组外穹顶已完成安装。
该穹顶直径为52米,高度为12米,重约415吨,于4月13日使用一台4000吨级履带式起重机吊装就位在安全壳厂房顶部。外穹顶吊装就位过程耗时两小时。
中国核工业集团公司表示,4号机组外穹顶的安装“标志着昌江核电站二期土建工程进入收尾阶段”。
(图片:CNNC)
华龙一号反应堆设计采用双层安全壳厂房,其主要功能是确保反应堆厂房的完整性和密封性,并在放射性物质包容方面发挥关键作用。
该机组的施工由中国核工业集团公司旗下的中国核工业第二二建设有限公司承担。中国核工业集团公司表示:“此次安装是技术和管理领域一系列系统性创新和协同努力的成果。中国核工业第二二建设有限公司项目团队采取多项开创性措施,为安装任务构建了全面的支撑体系。”
(图片:CNNC)
中国核工业集团公司指出,整个吊装过程采用了3D建模技术。预先构建了外穹顶的足尺数字模型,允许对吊装路径和关键连接点进行精确仿真和碰撞检测,从而从一开始就规避潜在风险。基于3D模型,进行了多层次的技术交底和施工仿真,为外穹顶一次性成功吊装提供了坚实的技术支撑。
昌江核电站二期在建有两台华龙一号反应堆。3号机组核岛底板于2021年3月完成第一罐混凝土浇筑,4号机组则在同年12月完成。根据占项目51%股份的中国华能集团的信息,昌江二期——即3号和4号机组——总投资估算为400亿元人民币(约合59亿美元)。预计建设工期为60个月。两台机组计划于2027年初全面投入运行。
(图片:CNNC)
中国华能集团表示:“项目建成后,[昌江3、4号机组]年发电量将达到180亿千瓦时,相当于每年节约标煤632.6万吨,减少二氧化碳排放1168万吨。”
昌江核电站现场已有两台投入运行的CNP-600压水堆——昌江1号和2号机组,分别于2015年和2016年投入商业运行。2021年,中国核工业集团公司也开始在该厂址建设一台ACP100小型模块化反应堆示范电站。这台多用途125兆瓦电功率的压水堆——也被称为“玲珑一号”——设计用于发电、供暖、蒸汽生产或海水淡化。目前正在进行调试前试验。
海南岛是中国最南端的省份。海南省发展和改革委员会于2019年发布的能源政策规定,核能将成为这个拥有近1000万人口岛屿的主要电力来源。
