列宁格勒核电站三期安全壳开建
摘要
列宁格勒核电站三期工程启动,开始建造第七台机组的反应堆厂房外层安全壳。该电站新建阶段采用VVER-1200机组替代老旧的RBMK-1000机组,采用双层安全壳设计以增强外部危害防护。施工采用分段建造方式,预计2028年完成外层安全壳,新机组计划2030年和2032年投运,设计寿命60年可延长至80年,保障俄罗斯西北地区长期电力供应。

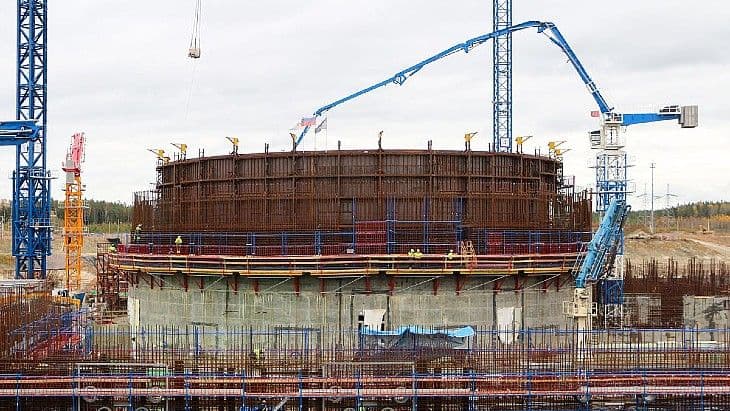

列宁格勒核电站第三台新机组的反应堆厂房外层安全壳施工工作已经开始,这将是该电站的第七台机组。
该电站的新建阶段——被称为列宁格勒二期——包括两台VVER-1200机组,分别于2018年和2021年投运,目前还有第三台和第四台新机组正在建设中。这些新机组将共同取代列宁格勒核电站1970年代原始阶段的四台RBMK-1000机组。
外层安全壳施工涉及依次建造和吊装钢筋"笼"的环段,然后浇筑混凝土。建成后,安全壳高度将达到70米,直径52米,厚度80厘米。
核电机组的反应堆厂房安全壳是安全设施,VVER-1200采用双层安全壳保护系统,包括内部安全壳和外部安全壳——外层安全壳设计用于提供额外的外部危害防护,如地震和飞机撞击。
列宁格勒核电站二期的Evgeny Milushkin表示:"外层安全壳将分段建造。我们计划最早在11月完成第一段。这个约4米高的结构将需要超过200吨钢筋和近600立方米混凝土。明年初,安全壳将再增加4米高度。整个外层安全壳将于2028年完工。"
内部安全壳的施工与外部安全壳同时进行。内部安全壳建筑的下层环段——直径44米,高10米,重227吨——已于上个月安装就位。反应堆厂房和堆芯捕集器的工作也在进行中。
Rosatom表示,有超过1000人参与该机组和第四台新机组的建设工作。新机组计划分别于2030年和2032年投运。
背景
列宁格勒核电站是俄罗斯最大的核电站之一,装机容量4400兆瓦,为圣彼得堡和列宁格勒地区提供超过55%的电力需求,占俄罗斯西北部所有电力的30%。
列宁格勒1号机组在运行45年后于2018年关闭。列宁格勒2号机组也是一台1000兆瓦RBMK机组,于1975年启动,2020年11月永久关闭。随着该电站四台RBMK-1000机组中的前两台关闭,相邻的列宁格勒二期电站启动了新的VVER-1200机组。这些第五和第六台机组(也称为列宁格勒二期-1和列宁格勒二期-2)的60年设计寿命可保障电力供应至2080年代。7号和8号机组(也称为列宁格勒二期-3和列宁格勒二期-4)将在未来几年取代即将关闭的3号和4号机组。
2024年3月7号机组的第一罐混凝土浇筑标志着新机组主体建设阶段的开始,该机组预计将运行60年,并可能延长20年。
