Oklo公司在3月17日发布多项进展:获得美国能源部核安全设计协议和美国核管会材料许可证。Groves同位素试验反应堆厂址建设基本完成,计划7月4日前临界。Idaho放射化学实验室获准处理同位素,预计今年产生收入。Aurora Powerhouse项目签署OTA协议。公司强调当前重点是建造,Groves项目将最先投运。

3月17日,Oklo在几小时内发布了一系列四份新闻稿,提供了自1月以来该公司与美国能源部和美国核管会各项审批流程的首批实质性进展信息。
具体而言,Oklo宣布已获得美国能源部的两项核安全设计协议批准和美国核管会的一份材料许可证。
Groves项目进展:Oklo目前正在推进同位素生产领域的两个主要项目。这项工作基于其全资子公司Atomic Alchemy的反应堆技术,该公司于2025年收购了Atomic Alchemy。Atomic Alchemy的旗舰反应堆是15兆瓦热功率的VIPR,即多功能同位素生产反应堆。
Atomic Alchemy去年被反应堆试点计划选中。此后,Oklo一直在德克萨斯州部署一个名为Groves同位素试验反应堆的设施。(该公司交替称该项目为放射性同位素试点设施。)
Groves是一个池式、水冷、非加压的同位素生产反应堆,使用低富集度铀燃料。Oklo将其描述为一个试验平台,旨在为未来VIPR的生产规模部署提供所需的运行经验。

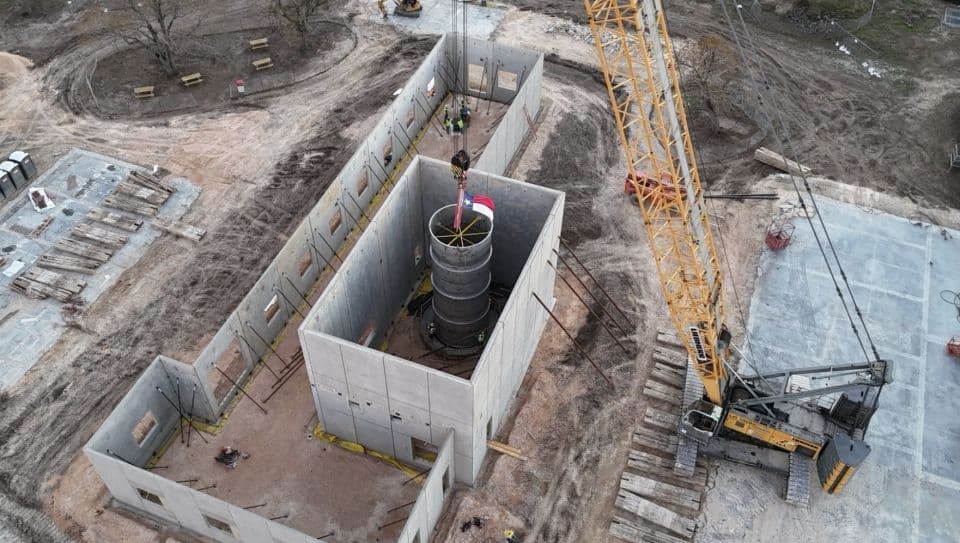

在德克萨斯州,厂址开发和容纳反应堆的结构已经完成,反应堆容器也已安装。然而,电气、管道和辅助设备的采购工作仍需完成。
Oklo关于Groves的最新新闻稿重点是该设施的核安全设计协议,该协议已获得美国能源部批准。要理解这一里程碑的实际意义,重要的是要记住反应堆试点计划整体授权框架的背景。
该计划中的项目必须实现四个总体里程碑:
考虑到这一流程的新颖性,很难估计剩余步骤完成的时间表,但值得注意的是,Oklo比一些竞争对手落后两步。然而,该公司坚持表示,其仍有望在今年7月4日前达到临界。
美国核管会同位素项目:在Idaho州,Oklo正在开发其Idaho放射化学实验室,该项目将完全通过美国核管会许可进行。根据3月17日的另一份新闻稿,Atomic Alchemy已获得美国核管会的材料许可证,允许其处理、加工、制造和分发有限数量的选定同位素。Oklo首席执行官Jacob DeWitte表示,现在有了材料许可证,Idaho设施“预计将在今年实现首次收入”。
Oklo在该Idaho设施尚未拥有运行中的反应堆。事实上,该公司撤回了其在美国核管会的建造许可证申请,该申请涉及计划在该实验室部署四个VIPR的项目——该项目被称为Meitner-1。该公司解释说,它正在将其反应堆建设工作重点首先放在美国能源部授权上,这被称为“先学习后扩展战略”。
该实验室现在获得许可进行的同位素工作将帮助其获得运行经验,为未来计划部署最多四个美国核管会批准的VIPR做准备。尚未给出这些反应堆何时可能投运的时间表。
电力项目进展:在其第三份新闻稿中,Oklo宣布已为其正在Idaho美国国家实验室建造的Aurora Powerhouse签署了一份OTA。在签署此OTA后,美国能源部还批准了该公司的核安全设计协议,Oklo请求立即开始审查Aurora项目的PDSA。Oklo最初于2025年9月启动了该项目。
演示亮点:Oklo于3月17日的最后一项公告是发布了其2025年财务结果和总体进展更新。在一次相关的电话会议中,Oklo详细介绍了其同位素、燃料和能源领域的各个项目,包括其美国能源部支持的Aurora燃料制造设施、与Centrus Energy暂定的还原转化和浓缩合作伙伴关系、与Meta达成的1.2吉瓦协议,以及与田纳西河流管理局关于可能的燃料回收设施的合作伙伴关系。
尽管这份清单很全面,但仍有一个明显的遗漏。通过反应堆试点计划,Oklo共被选中承担三个项目。这三个项目是Aurora Powerhouse、Groves和第三个名为Pluto的反应堆,Oklo将其描述为钚燃料快堆。在整个演示过程中,没有提及这第三个项目。
在接受CNBC“Money Movers”节目采访时,DeWitte被问及燃料来源、监管目标或融资是否是Oklo待办事项清单上的最大重点。DeWitte回应说,目前公司的主要重点是建造。“我们在多个方面都处于全面建造模式,而[Groves]将是第一个投运的项目。”
