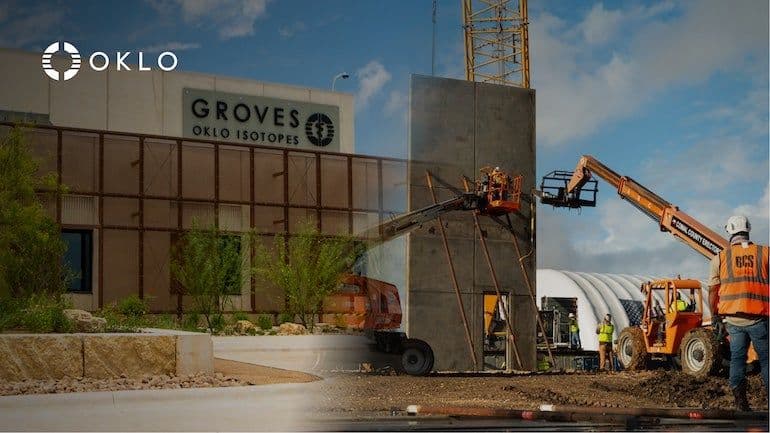

美能源部批准Oklo同位素堆安全分析
摘要
美国能源部批准了Oklo公司Groves同位素试验堆的安全分析报告,标志着该私有土地上首个完全采用商业供应链的先进反应堆项目进入启动前最后阶段。该15 MWt池式反应堆旨在生产医疗和工业放射性同位素,不用于发电。Oklo正通过双轨监管策略,利用此项目经验加速其快堆商业化部署,并已与Meta签署供电协议。

美国能源部(DOE)已批准Oklo公司位于德克萨斯州Lockhart的Groves同位素试验堆的安全分析报告(DSA)。这项在反应堆试点计划(RPP)下的关键批准标志着该项目最终安全文件流程的完成,并将反应堆推进到启动前的最后阶段。
DSA是该设施的最终安全基准,基于对支持安全启动所需的潜在危害、安全控制和运行要求的详细技术分析。DSA的批准是在DOE批准初步安全分析报告(PDSA)之后进行的,PDSA在设计和建造阶段确立了该设施的初步安全基准。
Groves设施采用一个15 MWt池式、水冷、非承压先进反应堆,使用低富集度铀燃料。这是首个在私有土地上获得DSA批准,同时完全使用商业采购的燃料、设备和系统的先进反应堆项目。该电站不发电,而是致力于为癌症治疗、太空探索和国家安全等领域使用的关键医疗和工业放射性同位素建立国内供应链。
随着DSA中全面的危害评估和运行控制正式确定,Groves反应堆现在必须在开始全面运行前完成一份简短的检查清单。这包括DOE的成熟度审查——一项行政和实物检查,以确认所有人员、安全系统和基础设施均符合已批准的DSA。还需要联邦政府的正式批准,这将允许装料和初始化试验。Oklo的目标是在7月实现Groves的首次临界。
Groves同位素试验堆的建造旨在确保国内医疗和工业同位素的供应,作为近期收入的直接渠道,为Oklo在Idaho美国国家实验室(INL)厂址开发的快中子、液态金属冷却Aurora Powerhouse反应堆铺平道路。
Groves基于一种专门为获取核医学原料而建造的多功能同位素生产堆(VIPR)系统。Groves采用15 MWt轻水冷却、开放式池式设计。反应堆堆芯浸没在一个深的、非承压水池底部。由于水池是非承压的,它省去了商业核电站中使用的厚壁钢制压力容器和复杂管道。
池水严格用作静态辐射屏蔽层和热阱。与优化用于提取热量的发电堆芯不同,Groves的VIPR堆芯在几何结构上经过优化,以产生高中子通量。专门的辐照管排列在堆芯周边。技术人员将稳定的靶材(如废弃的镭源或基底金属)插入这些通道。强烈的中子轰击将这些材料嬗变为高纯度放射性同位素。
辐照后,材料被运往Idaho放射化学实验室(由Oklo的合作伙伴Atomic Alchemy运营),精炼成临床级药物。为了履行其作为快速推进的商业示范项目的使命,Groves通过使用标准的低富集度铀燃料来避免对特殊燃料的需求。这使得Oklo能够绕过国家资助的富集实验室,完全通过现有的商业核能供应网络采购所有部件、系统和燃料。
实体设施的设计旨在实现极快的建造速度,仅用229天就完成了主体建造阶段。大型部件在场外建造,并直接运输到德克萨斯州Lockhart厂址,作为模块化部署的蓝图。
Oklo联合创始人兼首席执行官Jacob DeWitte表示:“当政府发布行政命令,要求多座先进反应堆在国家实验室之外达到临界时,它向业界提出了挑战,要求展示一条新的前进道路。Groves就是那个示范。它是首个获得安全分析报告批准的先进反应堆项目,位于私有土地上,燃料、设备和系统完全由私营部门商业采购和交付。”
他补充道:“随着初步安全分析报告和安全分析报告均获得批准,Groves现在进入启动前的最后阶段,包括成熟度审查、装料和临界。在破土动工不到一年后,Groves正朝着临界迈进,并证明先进核能可以在商业时间表内,通过一个具有商业代表性的设施,从一片空地走向部署。DOE展示了卓越的能力,能够对此类设施以及国家实验室之外的设施,在这样的时间尺度内完成审查并达到这一里程碑。”
Oklo正在执行双轨监管策略。Oklo没有将整个公司的时间表押注在单一、漫长的联邦途径上,而是利用DOE的授权在联邦土地(和特定试验场)进行试点部署,同时与美国核管会(NRC)推进广泛的商业许可。Groves VIPR和Aurora Powerhouse代表了两种完全不同的工程理念,专为完全不同的终端市场量身定制。
在2022年首次程序性挫折之后,Oklo彻底改变了其方法。2022年1月,NRC罕见地正式拒绝了Oklo在INL建造和运营其首座Aurora Powerhouse的建造和运营联合执照申请(COLA)。NRC表示,拒绝并非基于Aurora反应堆不安全的认定,而是由于缺乏技术信息而导致的程序性拒绝。
根据监管审查,Oklo未能就全面安全评估所需的几个关键主题提供足够的数据。这些包括:最大可信事故情景;各种反应堆部件的明确安全分级;以及新型快堆设计的基础性项目要求。
Oklo没有对决定提出上诉,而是采纳了一份路线图来重组其监管策略。Oklo于2022年9月正式重启许可流程,转向与NRC进行严格的“预申请阶段”。为防止再次出现全面的瓶颈,Oklo开始单独提交具体的技术章节。为这些“专题报告”(如其主要设计准则(PDC))争取单独的早期批准,使公司能够逐步解决监管分歧。
根据《ADVANCE法案》等更新的联邦法律,该公司已实现了多项加速里程碑。NRC于5月正式批准了Aurora Powerhouse的PDC专题报告。PDC作为正式的“监管蓝图”,定义了反应堆的基本安全、可靠性和性能边界。通过尽早确定这一点,Oklo大幅降低了监管风险,因为NRC在单个电站申请中将无需重新审查这些核心基准工程选择。反映近期的监管现代化,NRC仅用15天就接受了最终报告进行审查,而非惯常的60天。
虽然Oklo根据DOE的厂址协议在Idaho美国国家实验室厂址启动了早期基础设施建设,但它仍在继续与NRC进行预申请接洽,以确定最终的运行框架。Oklo正在积极转化其在Idaho美国国家实验室(INL)监管路径中经过审查的技术数据、部件分级和主要设计准则,以推动其即将在俄亥俄州开展的商业项目进入正式的建造和运营联合执照申请(COLA)阶段。通过这种方式,Oklo可以显著压缩其商业部署的许可时间表。
与德克萨斯州单一的15 MWt试验堆或Idaho的初始机组不同,俄亥俄州项目旨在提供1.2 GWe的核能。2026年初,Oklo与Meta Platforms签署了一项具有里程碑意义的协议,以支持该科技公司的区域数据中心和大型AI超级集群运营。
德克萨斯州的Groves厂址通过根据DOE RPP完成安全审查,完全绕过了NRC。然而,Oklo的长期商业计划包括利用从德克萨斯州厂址获得的运行经验,为更广泛的医疗行业建造最多四座额外的、经NRC批准的商用VIPR系统。
