海阳3号机组核岛土建完成
摘要
海阳核电站3号机组安全壳水箱完成混凝土浇筑,标志着核岛主体土建工程结束。该水箱属于非能动安全系统,可储存3000吨水用于紧急冷却,能在72小时内无需人工干预保持安全。海阳3号和4号机组采用CAP1000技术,计划于2027年投入运行,建设周期56个月。

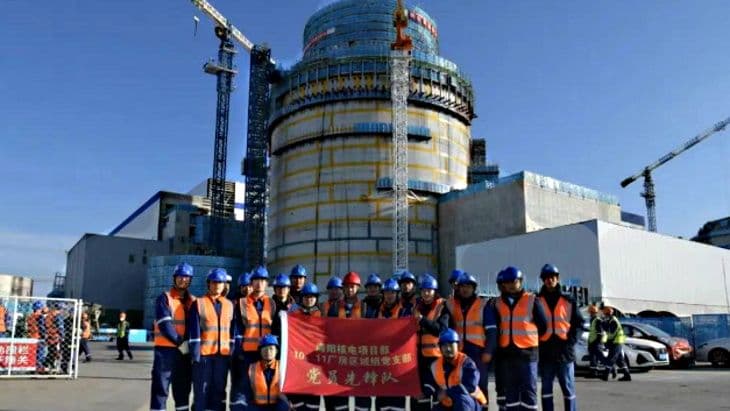

安全壳水箱的混凝土浇筑标志着中国山东省海阳核电站厂址3号机组主要核岛结构的土建工程完成。
中国核工业集团公司子公司CNNC 24于10月20日完成了CB20模块内外环墙和顶板的混凝土浇筑,"为后续的安全壳密封性试验和热态功能试验奠定了坚实基础"。
安全壳水箱作为最终模块,已于8月4日在海阳3号机组安全壳厂房顶部吊装就位。该模块直径为26米,高度10米,重量约419吨,吊装耗时1小时52分钟。
CB-20模块将储存超过3000吨水,可在紧急情况下用于帮助冷却反应堆。这些水也可被导入反应堆的乏燃料池,而水箱本身可从厂区内其他地方储存的水进行补充。该水箱是电站非能动安全系统的一部分,不需要操作员干预即可缓解潜在的紧急情况,利用重力、自然循环和压缩气体等自然力实现其安全功能。与其他非能动安全特性相结合,CB-20模块可在72小时内无需人为干预保持机组安全。
2022年4月20日,中国国务院批准了在海阳、三门和陆丰核电站厂址各建造两台CAP1000反应堆。获批的包括海阳3号和4号机组、三门3号和4号机组以及陆丰电站5号和6号机组。三门和海阳电站已各拥有两台AP1000机组。
海阳电站1号机组于2018年10月投入商业运行,2号机组于2019年1月跟进。
海阳3号机组核岛的第一罐安全相关混凝土于2022年7月浇筑,3月份核岛安全壳厂房的外钢穹顶吊装就位。海阳4号机组建设于去年4月开始。海阳3号和4号机组的计划建设周期为56个月,两个机组计划于2027年全面投入运行。
