newcleo完成7500万欧元融资推进铅冷快堆项目
摘要
核能初创公司newcleo完成7500万欧元融资,总融资达6.45亿欧元。公司计划在法国建设铅冷快堆和混合铀钚氧化物燃料工厂,目标2032年实现首次临界。公司采用并行策略推进设计、许可和建造,面临钚获取、技术验证等挑战。目前与多家工业企业建立合作,在欧洲多国布局研发设施。

核能初创公司newcleo已完成7500万欧元的融资轮,使得过去12个月的总融资额超过1.05亿欧元,公司自2021年以来的总融资额达到6.45亿欧元。
本轮融资包括现有股东的持续支持,如风险投资公司Kairos和Indaco Ventures、资产管理公司Azimut Investments(Azimut集团)、CERN养老基金和重型工业部件制造商Walter Tosto。新的工业投资者包括钢厂制造商Danieli & C、水泥和混凝土制造商Cementir Holding NV、阀门制造商Orion Valves(通过其投资工具Ecoline),以及在石油、氢能和塑料领域活跃的工业家族支持的投资工具。
技术公司NextChem(工程集团MARIE的一部分)在成立NEXT-N合资公司后也成为newcleo的股东,该合资公司专注于为全球小堆市场开发常规岛和电站公用设施的高价值工程服务和技术。
newcleo首席执行官Stefano Buono表示:“我们为能源密集型企业提供有影响力的低碳能源解决方案的能力,正在证明对工业和金融投资者都具有吸引力的投资逻辑。我们在许可、研发、垂直整合和地理扩张方面的切实进展被投资者视为在提供清洁、安全和经济的核能竞赛中的关键差异化因素。”
他补充道:“这笔融资将支持我们在欧洲持续部署研发基础设施,包括建造我们的非核反应堆PRECURSOR,并加速我们在美国的扩张,美国目前代表了先进反应堆技术最具活力的市场。美国也是关键的机构投资者、战略协同投资者和市场机会的所在地,我们渴望探索这些机会。”
目前,该公司已与造船商Fincantieri(用于核动力船舶)、海上工程公司SAIPEM(用于浮动式核电站)、化学品和工程公司MAIRE(用于绿色化学品生产)以及钢厂制造商Danieli(用于绿色钢铁制造)等建立了合作关系。
在法国,该公司已提交其先进燃料制造设施和先进反应堆设计的核安全计划,并计划在2027年底前申请两种设施类型的建造许可证。该公司已在Nogent-sur-Seine获得建设先进燃料制造设施的厂址,并已启动在Chinon部署先进反应堆的厂址土地购置流程。
Newcleo在欧洲拥有超过1000名员工团队,致力于铅冷快堆技术——LFR-AS-200(商业堆)和LFR-AS-30(示范堆)的设计。该公司已启动在法国Chinon地区建设30 MWe示范堆的土地购置流程。

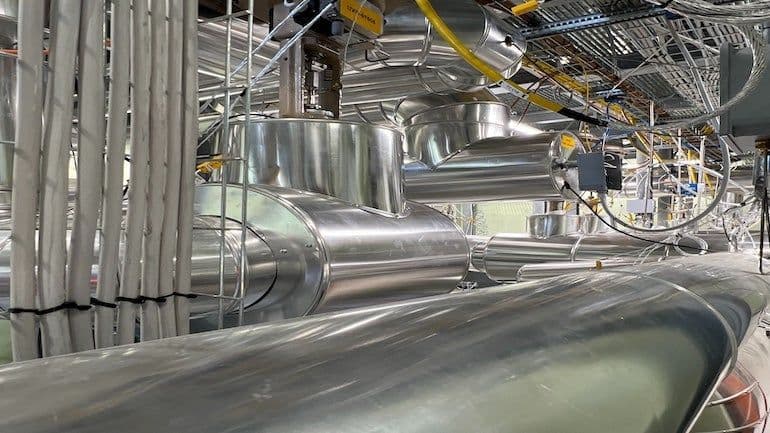

在意大利,newcleo正在ENEA的Brasimone研究中心建设最先进的研发和鉴定设施,已完成OTHELLO的建设,这是一个2 MW的回路型系统,用于鉴定其LFR技术的关键组件和解决方案。该厂址还将容纳PRECURSOR,这是一个10 MW铅冷非核试验系统,设计用于集成所有反应堆子系统直至汽轮机,代表商业规模运行。公司计划在2026年底前完成PRECURSOR的建设,并在2027年初投入使用。与OTHELLO一样,PRECURSOR完全由newcleo的子公司EPCM以及制造公司SRS和Fucina设计、采购和建造。
在斯洛伐克,newcleo与斯洛伐克国有核退役公司JAVYS成立了合资公司Newvys,计划在Jaslovske Bohunice核电站厂址部署最多四台200 MWe反应堆。在美国,newcleo和Oklo签署了战略合作伙伴关系,以推进国内核燃料生态系统和先进核燃料制造基础设施的建设。
Newcleo的关键项目是其反应堆和计划在法国建设的混合铀钚氧化物燃料生产设施(目标2030年)——两者仍处于初步设计阶段,尽管预许可流程正在与法国监管机构进行中。
Newcleo制定了雄心勃勃的时间表:2024–2026年:测试机械系统(PRECURSOR);2026–2028年:完成“标准设计”并获得建造许可证;2028–2031年:快速组装(使用自有工厂制造的模块化组件);2032年:首次临界。Newcleo已明确告知监管机构,其30 MWe反应堆和混合铀钚氧化物燃料工厂是“相互依赖的项目”。如果其中一个未能获得许可,另一个就无法运行。
为LFR-AS-30使用混合铀钚氧化物燃料引入了可能使项目在反应堆达到临界前就停滞的复杂性。混合铀钚氧化物燃料比铀更难处理——因为它含有钚,制造需要高度屏蔽、自动化的热室。此外,混合铀钚氧化物燃料在液态铅环境中的性能是未知的,必须考虑燃料/包壳的化学相互作用以及铅的热工水力应力。
由于newcleo计划在法国建设自己的混合铀钚氧化物燃料工厂,这将需要同时协调来自不同组织和公司的反应堆设计师、化学工程师、核物理学家和专业建造商。
获取钚也可能是一个问题。2025年,英国政府决定固定其钚库存,而不是提供给先进反应堆使用。这一决定迫使newcleo暂停其英国反应堆计划,并将总部迁至巴黎。该公司现在将不得不获取Orano的La Hague后处理厂分离的钚库存。
自2021年成立以来,newcleo在融资和签署合作伙伴关系及合作协议方面一直非常活跃。其业务现已包括超过90个合作伙伴关系,在法国、意大利、英国、瑞士和斯洛伐克的19个地点拥有超过1000名员工,包括三个制造设施。
虽然newcleo网站包含LFR反应堆的模型,但提供的反应堆设计技术信息很少。目前,唯一运行的液态金属冷却快堆在俄罗斯,使用钠作为冷却剂。俄罗斯还在Seversk建造世界上第一个铅冷小堆(Brest-OD-300),作为演示现场闭式燃料循环设施的一部分。该反应堆基于数十年由整个俄罗斯核工业支持的复杂研发,计划于2029年开始运行。
相比之下,尽管业务扩张迅速,newcleo的技术仍处于非常初步的设计阶段,并且依赖于协调遍布欧洲的公司和组织的活动。为了实现其雄心勃勃的2030–2032年同类首创反应堆目标,newcleo正在采用并行处理策略。通常设计、许可和建造是按顺序进行的。Newcleo试图同时完成这三项工作。
