印度核电项目取得多项进展
摘要
印度Kakrapar 5号和6号重水堆启动岩土工程勘察,为后续土建和基础设计提供数据。NFC完成第12套国产蒸汽发生器传热管,并将制造周期由181天缩短至81天。与此同时,NPCIL发布SMR-55详细项目报告,推动偏远地区、数据中心及重工业清洁供能。

古吉拉特邦(Gujarat)拟建的Kakrapar 5号和6号机组已开始现场技术研究,这两台反应堆的功率均为700 MWe;印度Nuclear Fuel Complex正在制造蒸汽发生器传热管,以支持批量化建造项目;印度小型模块化反应堆项目也已达到一个设计里程碑。

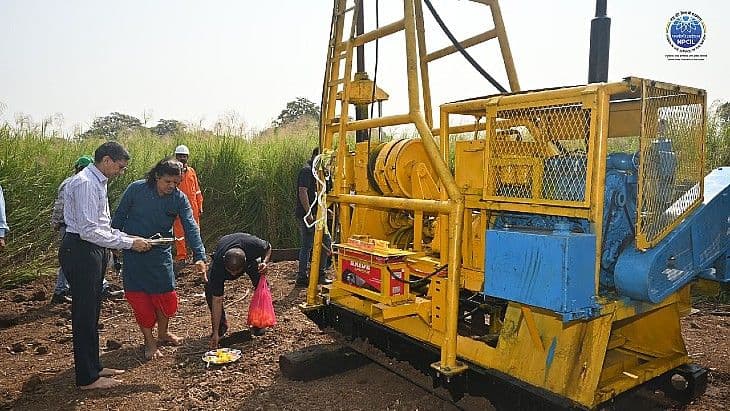

印度核能有限公司(NPCIL)表示,在古吉拉特邦Kakrapar厂址启动岩土工程勘察,是开发后续两台印度自主设计重水堆过程中一个重要的项目前期里程碑。
勘察工作将包括钻孔、地球物理勘探和实验室试验,以评估厂址的土层和岩层状况,为未来的土建、结构和基础工程建立详细的技术基准。该公司补充称,勘察结果将为项目结构的设计和开发提供必要的工程数据,并为评估基础要求以及保障结构稳定性、安全性和长期运行可靠性提供重要参考。
Kakrapar已有4台在运核反应堆:1号和2号机组为202 MWe重水堆,分别于1992年和1995年并网;Kakrapar 3号和4号机组则成为印度首批投入运行的自主设计700 MWe重水堆。Kakrapar 3号机组于2020年7月达到临界,并于2021年1月并网。Kakrapar 4号机组随后于2024年2月并网。
2017年,印度政府批准了以“批量化模式”建造10台此类反应堆的计划。此后,印度的规划又增加了更多反应堆。今年8月,国务部长Jitendra Singh向印度议会下院Lok Sabha证实,其中5台机组目前正在建造或调试(其中包括Gorakhpur的两台机组;尽管反应堆厂房尚未浇筑第一罐混凝土,但政府将其归类为在建机组)。另有8台机组正在开展项目前期活动,4台机组处于拟议阶段,其中包括Kakrapar 5号和6号机组。
供应链纪录
隶属于印度Department of Atomic Energy的工业单位Nuclear Fuel Complex(NFC)已完成第12套蒸汽发生器传热管的制造,以支持印度重水堆批量化建造。
NFC为第12套传热管举行了发运仪式(图片:NFC)
NFC表示:“此前,这些传热管依赖进口;如今,NFC已成为印度自主核能应用所需此类关键传热管的唯一一家印度供应商。”
该公司表示,通过提高生产率、成材率和质量,还成功缩短了传热管的供货周期。最初,该周期为181天;NFC表示,第12套传热管于9月28日交付NPCIL,制造时间创下81天的纪录。该公司补充称:“这反映出NFC制造能力的提升,以及其致力于满足核电计划关键交付进度要求的承诺。”
小堆里程碑
印度政府设定了雄心勃勃的目标,计划到2047年将核电装机容量提高到至少100 GWe。除自主设计重水堆外,这些计划还包括印度设计的小型模块化反应堆:基于重水堆技术、功率为200 MWe的Bharat Small Modular Reactor,即BSMR-200;功率为55 MWe的SMR-55;以及一座功率为5 MWt的高温气冷堆。位于马哈拉施特拉邦(Maharashtra)的Tarapur Atomic Power Station已被提议作为BSMR-200和SMR-55首台机组的厂址。
在NPCIL董事长兼总经理V Rajesh和BARC主任Vivek Bhasin的见证下,NPCIL的Raghupati Roy与BARC的Joe Mohan签署并批准了详细项目报告(图片:NPCIL)
10月1日,NPCIL宣布发布SMR-55(小型模块化反应堆)的详细项目报告。该反应堆由NPCIL与Bhabha Atomic Research Centre(BARC)共同开发。
NPCIL表示:“作为一座基于压水堆(PWR)的紧凑型核电站,SMR-55将成为真正改变行业格局的产品,旨在提供安全、可靠且不间断的清洁能源。”
该公司设想将SMR-55用于偏远和离网地区电气化,为高耗能数据中心供电,并作为自备发电站支持重工业应用,同时助力实现更广泛的脱碳化目标。
