印度快增殖反应堆投运延迟 技术问题待解
摘要
印度500兆瓦原型快增殖反应堆(PFBR)的投运因首创性技术问题而面临延迟,目前正逐步解决。PFBR的乏燃料将为钍基反应堆提供动力,标志印度核计划第二阶段的关键进展。先进重水堆设计验证和熔盐堆技术开发也在进行中,第三阶段项目尚在研发。

印度500兆瓦原型快增殖反应堆(PFBR)的投运面临进一步延迟。印度科技部国务部长吉滕德拉·辛格在联邦院(议会上院)的书面答复中表示:“PFBR项目延迟完成的主要原因是项目在整体调试阶段面临的首创性技术问题。”他指出,这些问题正与设计方紧密协调,逐步解决。

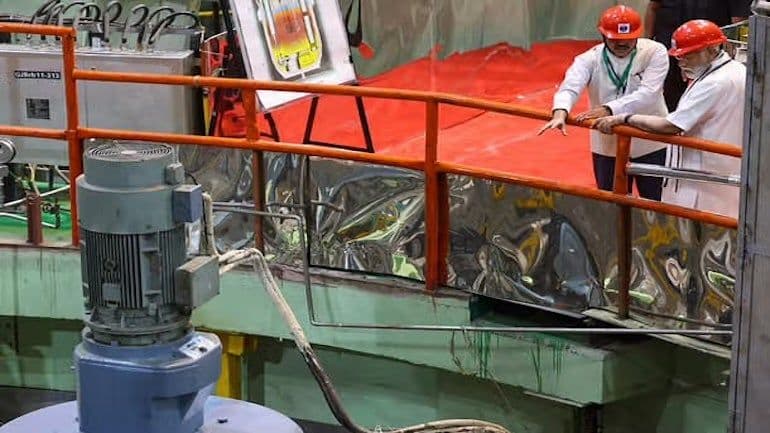

2024年3月,在总理纳伦德拉·莫迪的见证下,PFBR开始装料,标志着印度进入其三阶段核计划的第二阶段。2024年7月,印度原子能监管委员会(AERB)批准了PFBR的整体调试。
PFBR对印度核计划至关重要,因为其乏燃料将为第三阶段闭式燃料循环中的钍基反应堆提供动力。印度过去四十年一直在卡尔帕卡姆运营一座快增殖试验堆(FBTR)。标志着印度核计划第三阶段的先进重水堆(AHWR)正在接受设计同行评审。
辛格在人民院(议会下院)的书面答复中表示:“这些问题正与设计方紧密协调,逐步解决。”他被问及“原型快增殖反应堆、先进重水堆和印度高温堆等关键项目是否出现延迟”。
他补充说:“先进重水堆的设计验证正在进行,同时设计正在接受同行评审。该项目尚未正式启动,因此未出现延迟。熔盐堆是印度高温堆的一种变体。反应堆技术的建立作为设计概念的验证正在进行中,因此也未出现延迟。”
问题的另一部分是“印度是否正在实施霍米·巴巴设想的核计划三阶段,以及每个阶段的现状”。
答复称:“是的。由加压重水堆组成的第一阶段已成熟。为了实现核计划第二阶段,快增殖试验堆和其他设施已建成,用于材料研究和设计概念验证。500兆瓦原型快增殖反应堆在卡尔帕卡姆的调试已进入后期阶段,由BHAVINI实施。第三阶段旨在利用印度丰富的钍资源,目前正在开发中。”
PFBR由BHAVINI(印度核电有限公司)开发,该公司是原子能部下属的国有企业。建设始于2004年,原定于2010年完成。
