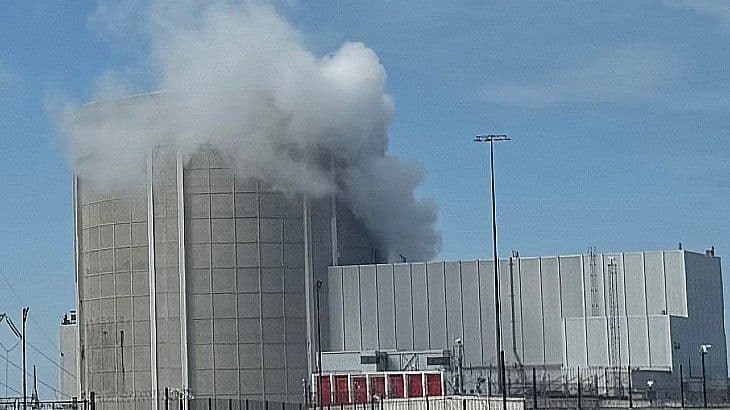

Holtec完成Palisades核电站一回路钝化
摘要
Holtec International完成Palisades压水堆核电站一回路系统钝化工作,使系统达到运行状态。过去两年进行了蒸汽发生器管道修复、压力边界焊缝修复等大范围维护升级。系统将冷却后进行试验和装料准备。该公司正在获取许可证批准以恢复电站运行,并计划未来在同一厂址部署SMR-300小堆。

Holtec International宣布完成一回路系统的钝化工作,使系统达到运行温度和压力,这是自该电站在2022年停运以来的首次。
该公司表示,建立并维持这些条件使得能够在水化学方面进行精确控制,并在过去两年完成的大范围维护、检查和部件升级后恢复系统的保护表面。
整个一回路系统的恢复工作包括蒸汽发生器管道修复、压力边界焊缝修复,以及一项“首次全面系统清洁”,这也显著降低了电站敏感区域的剂量率。
系统现在将被冷却,并为后续试验、设备升级和装料准备工作做好准备。目前仍在进行的活动包括燃料处理系统升级、开关站恢复工作,以及所需检查和其他主要维护工作的完成。
Holtec International总裁Kelly Trice表示:“一回路系统钝化的完成反映了我们团队为将电站定位为未来数十年安全可靠运行所付出的勤奋和技术严谨性。确保长期安全和可靠性仍然是我们重启任务的核心重点,我们继续以应有的谨慎和精度执行这项工作。”
Palisades是一座单机组压水堆,于2022年5月停止运行,次月卸料,尽管其运行许可证有效期至2031年3月。该机组的许可证已从之前的运营商Entergy Nuclear Operations转移给Holtec Decommissioning International,LLC和Holtec Palisades,LLC用于退役,但在2023年底,Holtec开始获取所需的许可证批准,以便在剩余许可证期限内恢复电站运行状态。
Holtec还在推进未来在其Palisades厂址部署其Pioneer 1和2 SMR-300小堆的计划。
