Bruce 4刷新翻新纪录
摘要
Bruce 4完成480根排管安装,比3号机组同一里程碑提前25天,刷新CANDU反应堆翻新纪录。该机组将转入燃料通道安装阶段,是Bruce Power延寿计划的第三台主要部件更换机组。130亿加元工程将于2033年前完成3至8号机组翻新,并延寿30至35年。

该机组480根排管的安装速度超过Bruce 3,负责实施主要部件更换项目的团队继续刷新CANDU反应堆翻新纪录。
Bruce 4是Ontario厂址六台机组中第三台进行主要部件更换(MCR)的机组。该过程包括拆除并更换CANDU重水堆的关键部件。这项工程耗时多年、耗资数十亿美元,但可将反应堆运行寿期延长30至35年。
排管是CANDU反应堆的关键部件。排管由一种名为Zircaloy的锆合金制成,是燃料通道的外层部件,其内部容纳放置燃料的压力管。

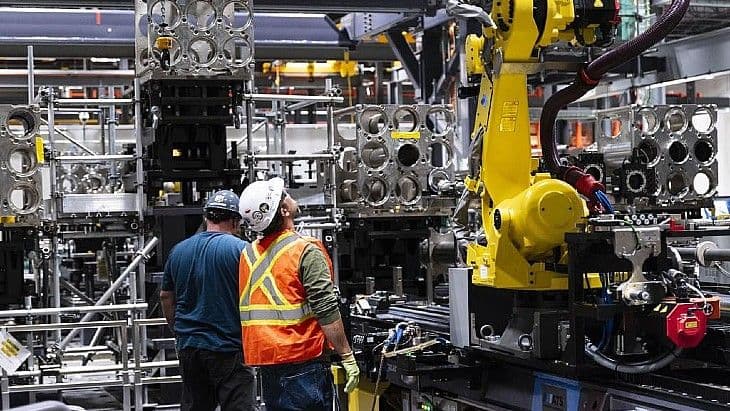

项目采用六轴机器人作业系统实施自动化系列操作:将排管衬套插入每根排管,并将接头滚压至精确的目标直径,从而在两个部件之间形成不漏密封。该作业系统从反应堆两个端面进行操作,并在整个过程中采用微米级测量,以获得一致且可重复的结果。该系统在加拿大制造,其设计、试验、培训和功能开发由Bruce Power、Shoreline Power Group、ATS Automation和Calian Engineering牵头完成。
得益于经验反馈的应用和对工艺的进一步优化,这项工作比3号机组达到相同里程碑提前了25天。3号机组是首次在反应堆端面使用该机器人系统。4号机组目前将进入燃料通道安装阶段。
“Ontario核能行业再次展现了其世界领先地位,以及在预算范围内提前完成大规模翻新工程的可靠业绩,”能源与矿业部长Stephen Lecce表示,“预计到2050年,用电需求将增长最多90%。随着我们为下一代建设核能新项目并创造15万个新工作岗位,Ontario将继续为世界树立标杆。”
Bruce 4于2025年2月开始主要部件更换停堆,标志着Bruce Power延寿计划完成一半。根据该计划,3至8号机组将在2033年前完成翻新并恢复运行。这项耗资130亿加元(90亿美元)的翻新工程是加拿大规模最大的基础设施项目之一。6号机组于2024年完成主要部件更换;3号机组于今年6月完成主要部件更换,比计划提前七个月。5号机组的主要部件更换定于11月开始,随后将轮到7号和8号机组。Bruce 1和2号机组已经完成翻新。
