陆丰核电站华龙一号穹顶吊装完成
摘要
中国广东省陆丰核电站6号机组完成内层安全壳穹顶吊装,这是两台在建华龙一号机组中的首台。该厂址规划4台CAP1000机组,部分机组已获批建设。华龙一号机组预计分别于2028年和2029年并网发电,6台机组投产后年发电量约520亿千瓦时,将显著减少煤炭消耗和二氧化碳排放。

中国广东省陆丰核电站6号机组已完成内层安全壳穹顶的吊装工作。这是该厂址在建的两台华龙一号机组(HPR1000)中的首台,此外该厂址还规划了4台CAP1000机组。
2014年9月,中国国家发展改革委批准了建设4台1250兆瓦CAP1000机组(1-4号机组)的提案,但1号和2号机组的建设直到2024年8月才获得国务院批准,而3号和4号机组的批准仍在等待中。
然而,2022年4月,国务院批准了陆丰厂址建设两台华龙一号机组(5号和6号机组)。陆丰5号机组于2022年9月完成第一罐混凝土浇筑,6号机组则于2023年8月开工。预计这两台机组将分别于2028年和2029年并网发电。
中国广核集团(CGN)表示,穹顶的安装“标志着华龙一号核电机组反应堆厂房的成功封顶”,并指出工程建设已正式从土建施工阶段转入设备安装阶段。

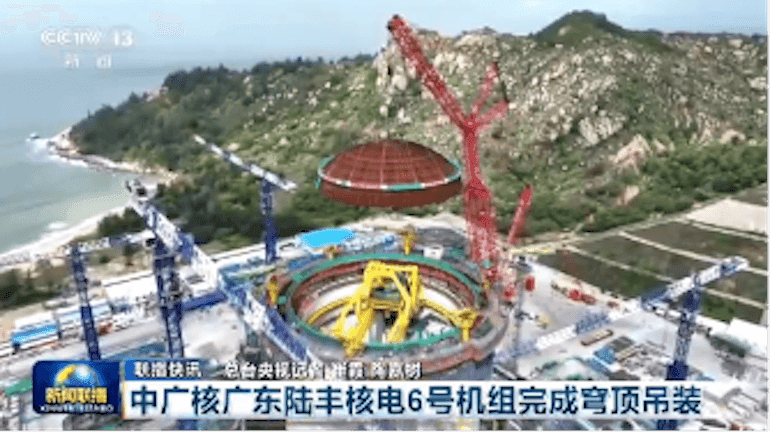

此次吊装的钢制穹顶重238吨,直径45米,高近14米,由履带式起重机吊升至地面以上约60米高处,并精准就位于双层安全壳结构的墙体顶端。后续还将在内层穹顶之上安装外层穹顶。
项目施工团队负责人张伟晓表示:“通过全过程仿真推演,团队精准预判吊装难点,并综合运用3D激光模拟与实景复制技术、有限元分析、实时气象监测等技术手段,确保穹顶一次吊装成功。”
穹顶的主要功能是确保反应堆厂房的完整性和密封性。
据中广核介绍,6台机组全部投产后,陆丰核电站年发电量将达到约520亿千瓦时,每年可减少标准煤消耗近1600万吨,减少二氧化碳排放超4200万吨。
