Leningrad核电站新机组建设超前
摘要
Leningrad核电站两座新VVER-1200反应堆建设进展超前,7号和8号机组将取代旧机组。施工团队创纪录地完成了3号和4号机组地基建设,质量保持高水平。施工和安装工作集中在核岛设施上,预计2026年完成熔融物捕集器的安装,2029年安装反应堆压力容器。

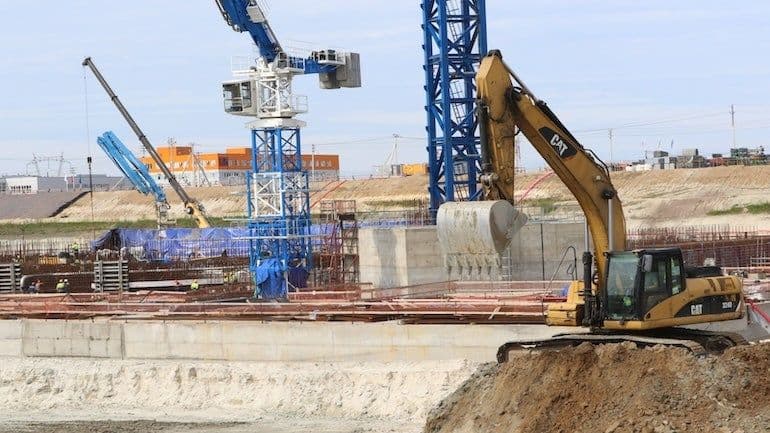

Leningrad核电站两座VVER-1200反应堆机组的建设进展顺利。施工和安装团队已经完成了2025年的计划工作,并在许多设施上提前完成了任务。
目前,Leningrad核电站有四个机组在运行:3号和4号机组配备了苏联时期的RBMK-1000反应堆,5号和6号机组则采用了新型VVER-1200反应堆(也称为Leningrad-II 1号和2号机组)。5号和6号机组取代了原先配备RBMK-1000反应堆的1号和2号机组,后者分别于2018年和2020年退役。新的VVER-1200机组(7号和8号)将取代3号和4号机组。
Leningrad核电站厂长Vladimir Pereguda表示:“去年和今年的成果充分证明我们正在顺利完成既定任务。2024年,施工团队仅用103天就完成了3号机组反应堆建筑底座的混凝土浇筑,比本地进度表提前了12天。今年,我们更是创下了80天的新纪录。同时,施工和安装工作的质量仍保持在最高水平,这已通过检查得到证实。”
为建造8号机组反应堆建筑的地基,施工团队使用了直径16-40毫米的钢筋和特殊高强度混凝土。总计需要近2000吨钢筋和超过4000立方米混凝土混合物,以建造面积为2100平方米、高度为两米的结构。目前,施工人员正在等待混凝土达到强度标准。在确认底座下部的质量后,将开始加固和浇筑其上部,增加近1.5米的厚度。施工和安装团队还将开始建造墙体和天花板、铺设管道、安装密封贯穿件和设备。动力机组的被动安全系统之一“熔融物捕集器”将首先安装到其指定位置,这一关键操作计划于2026年完成。反应堆压力容器将于2029年安装。
目前,3号机组的16个设施和4号机组的9个设施正在开展施工安装工作。施工人员的主要精力集中在核岛上,这些设施的施工进展顺利。
总承包商TITAN-2的Leningrad核电站设施项目总监Konstantin Khudyakov表示:“4号机组反应堆建筑的地基提前完成并且质量很高。这是我们团队辛勤工作的自然结果,而且这不是孤例。5月,我们还提前完成了4号机组安全建筑基础的安装,目前管理建筑的基础工作也在稳步推进。到今年年底,我们计划为核岛再准备和交付四个地基。对于3号机组,我们正准备大规模组装和安装反应堆建筑内壳的第一层,以及熔融物捕集器的安装。”
