列宁格勒核电站8号机组安全壳快速推进
摘要
俄罗斯列宁格勒核电站8号机组建设进展迅速,内部安全壳第一层提前近一个月安装完成,熔融物捕集器也提前三个月就位。堆芯捕集器作为关键非能动安全设施已完成安装。内部安全壳计划2029年完工,双层安全壳预计2030年建成,机组计划2032年投运。

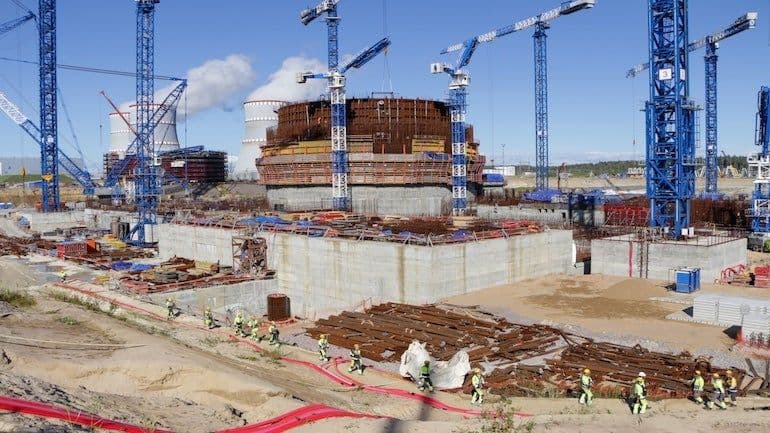

俄罗斯列宁格勒核电站正在取得快速进展。8号机组(也称为列宁格勒二期4号机组)内部安全壳的第一层已提前近一个月完成安装。这个重达97吨的钢结构安装工作使用了一台重型履带式起重机。总承包商Titan-2的员工在几个月的准备工作后,用了大约七个小时完成了这次作业。准备工作包括制造构件、在组装前为其涂覆保护涂层,以及在反应堆厂房旁的滑道上进行焊接。
这发生在熔融物捕集器(熔融物局部化装置或堆芯捕集器)安装大约一周后,而该安装是在反应堆厂房环形走廊的钢筋绑扎和混凝土浇筑完成后几天进行的。Titan-2在一个8小时班次内完成了复杂的吊装作业,将重达157吨的熔融物局部化装置钢制壳体成功安装到反应堆竖井中,比原项目进度提前三个月实现了这一里程碑。
此次安装之前,该机组反应堆竖井结构进行了快速混凝土浇筑。堆芯捕集器部件从Syzran的制造厂出发,经过2000公里的河海联运抵达Sosnovy Bor厂址。熔融物捕集器是三代加VVER-1200反应堆的关键非能动安全设施。在极不可能发生的熔堆事故中,它被设计用于在安全壳结构内捕集、滞留和冷却熔融堆芯材料,以防止向环境泄漏。
此次安装之后,堆芯捕集器其余内部构件和反应堆支撑框架的依次就位工作继续进行。核反应堆压力容器计划于2029年下半年安装,机组全面投运预计在2032年。
随着内部安全壳第一层就位,工作将继续完成该结构。“我们已经开始为第二层制造模板,并计划今年也完成安装,”Titan-2列宁格勒核电站项目总监Konstantin Khudyakov表示。“然后,钢结构将逐步升高,一直建到顶部,穹顶将在那里安装。……此外,外表面的密封衬里将形成由钢筋和特种混凝土构成的坚固墙体,并用钢索加固。该结构将可靠地履行其包容反应堆厂房内事件后果的功能。”
内部安全壳的建造计划于2029年完成,之后将开始外部安全壳的施工,外部安全壳将保护反应堆装置免受自然和人为外部事件的影响。
包括筒体部分和穹顶在内的双层安全壳将于2030年完工。届时,反应堆厂房的所有内部建筑结构将完成,包括核反应堆在内的主要设备也将安装完毕。这一安装过程将耗时三年。双层安全壳是俄罗斯VVER-1200反应堆机组的显著特征。
