Leningrad NPP 8号机组完成堆芯熔融物捕集器检修平台和牛腿桁架安装,设备分别重78吨和148吨。底板安装后,竖井内设备总重将达约570吨。该机组采用VVER-1200反应堆,计划2029年安装压力容器、2032年投入运行。

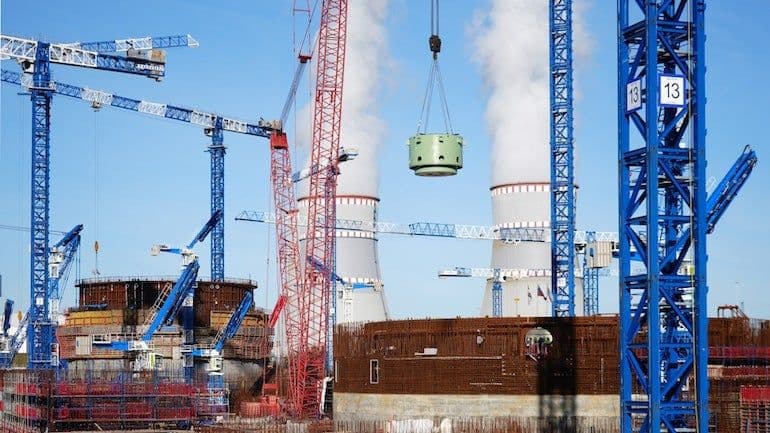

在Leningrad NPP 8号机组(又称Leningrad-II 4号机组)施工现场,总承包商Titan-2已完成堆芯熔融物捕集器(熔融物定位装置)另外两个部件的安装:重78吨的检修平台和重148吨的牛腿桁架。两个部件均已在反应堆竖井内就位并固定。
检修平台为堆芯熔融物捕集器及其监测传感器的运行和维护提供通道。牛腿桁架为堆芯熔融物捕集器执行运行和事故工况下的功能提供支撑,并保护人员和竖井结构免受高温及中子/伽马辐射的影响。
堆芯熔融物捕集器容器及其填充材料已于今年夏季安装。待后续底板安装完成后,竖井内已安装设备的总重量将达到约570吨。
此次安装采用土建与安装相结合的方法,使设备安装与土建施工同步进行,从而有效压缩建设工期。反应堆压力容器计划于2029年安装。堆芯熔融物捕集器是俄罗斯设计的一种非能动安全系统,无需人员干预或电源即可接收和冷却熔融堆芯材料,防止严重事故后果突破安全壳。
Titan-2负责Leningrad NPP设施项目的主管Konstantin Khudyakov表示:“在机组主体设施的施工过程中,我们不仅要建造墙体和楼板,并在其中敷设管道、预埋件、传感器和电缆产品,还要逐层加固和浇筑反应堆安全壳并安装设备。目前,这一建筑结构已完成30%。”
目前,Leningrad NPP共有4台机组在运行,包括采用苏联RBMK-1000反应堆的3号和4号机组,以及采用新型VVER-1200反应堆的5号和6号机组(又称Leningrad-II 1号和2号机组)。5号和6号机组取代了分别于2018年和2020年退役的1号和2号机组RBMK-1000反应堆。目前正在建设的新型VVER-1200机组,即7号和8号机组,将取代3号和4号机组。7号机组计划于2030年开始运行,8号机组计划于2032年开始运行。
