列宁格勒核电站7号机组安装反应堆支撑桁架
摘要
Leningrad核电站7号机组提前完成反应堆竖井支撑桁架安装,随后将浇筑特制蛇纹石混凝土以提供辐射与热防护。该作业是为安装反应堆压力容器做准备,后续还将安装另一坚固桁架以防止反应堆侧向位移,确保其在60年设计寿期内安全运行。

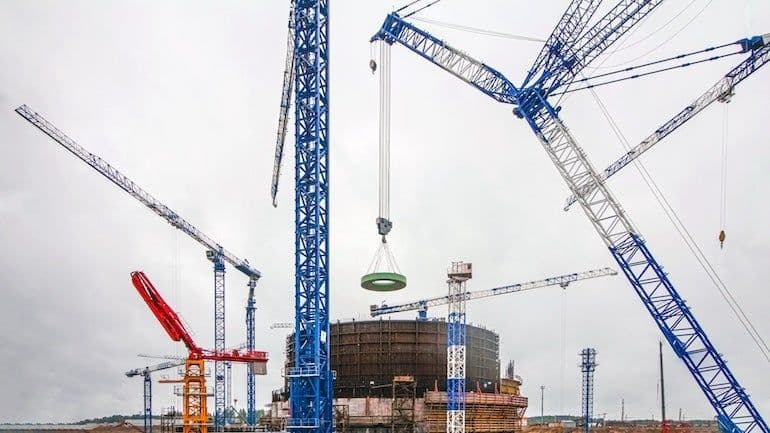

Leningrad核电站7号机组(亦称Leningrad-II 3号机组)反应堆厂房内安装了反应堆竖井的主要构件之一——支撑桁架。该作业比计划提前三天完成。专家们随后将使用特制的蛇纹石混凝土浇筑该环形金属结构的内部空腔,为反应堆竖井提供辐射防护和热防护。
Titan-2(总承包商)Leningrad核电站设施项目总监Konstantin Khudyakov表示:“不仅要向桁架内浇筑混凝土,还要确保对其进行适当的养护以达到所需强度。在混合物硬化后,我们将使用无损检测方法确认其质量。我们还将在混凝土浇筑前后检查支撑桁架的位置。标高、桁架与竖井的对齐情况以及沿主轴线的位置应保持不变。这将使桁架能够在严重载荷(温度、辐射和重量)下正常运行。我们计划在7月完成支撑桁架的所有工作。”
Leningrad核电站副主任兼Leningrad-II基建处处长Evgeny Milushkin解释说,此次作业是为安装反应堆压力容器做准备。
“下一阶段将安装另一个桁架,这次是一个坚固的桁架。它将保护反应堆在运行期间免受侧向位移的影响。对发电机组最重要设备进行双重固定,将确保其在所有工况下都能可靠、安全地运行,无论厂房内外发生什么情况。在整个至少60年的设计寿期内,重达300多吨的反应堆将始终处于其正确位置。”
目前,Leningrad核电站有四台机组在运——采用苏联RBMK-1000反应堆的3号和4号机组,以及采用新型VVER-1200机组的5号和6号机组(亦称Leningrad-II 1号和2号机组)。5号和6号机组取代了分别于2018年和2020年退役的1号和2号机组的RBMK-1000反应堆。正在建设中的新型VVER-1200机组(7号和8号)将取代3号和4号机组。7号机组计划于2030年投运,8号机组计划于2032年投运。
