列宁格勒核电站7号机组进展顺利
摘要
列宁格勒核电站7号机组内层安全壳下部设备制造完成并通过检验,即将进入安装阶段。未来两个月内将完成24个金属分段的组装和焊接,采用已验证的施工方法确保高效安全。该机组将取代老旧机组,提升核电站安全性能。同时,项目建设进展顺利,多任务提前完成,年底将安装首台大型设备。

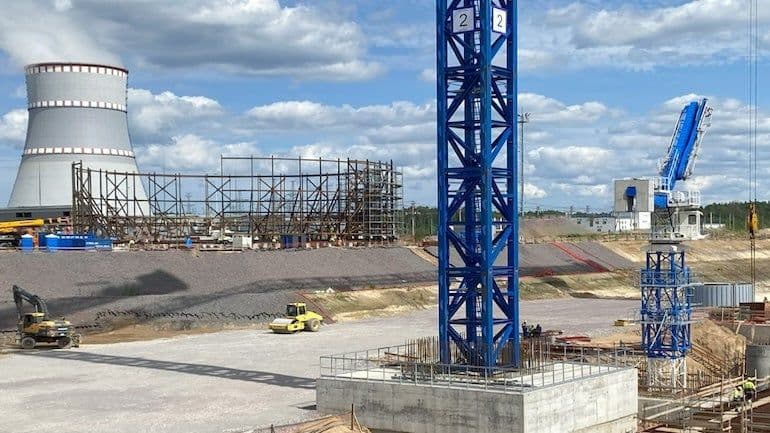

列宁格勒核电站7号机组(也称为列宁格勒-II 3号机组)反应堆厂房的内层安全壳下部设备全套(VZO – Vnutrennei Zatsitnoi Obolochk)已完成制造,并通过了强制性进货检验程序。目前,这些设备正在运往施工现场。
在接下来的两个月内,专家们将对24个金属分段(等级)进行扩大组装和焊接,并将最终的建筑结构安装到反应堆厂房上。这将启动该动力机组最重要的非能动安全系统之一的建造工作。
目前,列宁格勒核电站有四个机组在运行——搭载苏联RBMK-1000反应堆的3号和4号机组,以及搭载新型VVER-1200机组的5号和6号机组(也称为列宁格勒-II 1号和2号机组)。5号和6号机组取代了原先搭载RBMK-1000反应堆的1号和2号机组,后者已于2018年和2020年退役。新型VVER-1200机组(7号和8号)将取代3号和4号机组。
“我们将采用特殊滑道,像建造船体一样将这些分段组装在一起。”列宁格勒-II的基建工程副总监兼基建工程部门负责人Evgeniy Milushkin表示,“这些金属结构高12米,直径44米,已经安装在动力机组的附近。这种方法在VVER-1200的第一阶段建设中得到了验证,如今在俄罗斯和国外的核建设现场已成功复制。它可以避免在高空作业,这意味着工作将在不增加额外人力成本的情况下完成,且质量高、安全性好。同时,我们将在金属结构中增加加压贯穿件和其他元件。”
为了将这些扩大后的金属结构安装到反应堆厂房上,需要一种特殊的多向横梁和一台重型履带式起重机。横梁将于今年8月底完成制造和测试,起重机也将组装并测试完毕。之后,专家们将在反应堆厂房上安装首层VZO。这一关键操作计划于2025年9月进行。
在后续阶段,内层保护壳的圆柱部分和穹顶部分的剩余层级将完成制造、装配、安装和混凝土浇筑。VZO是一种局部安全系统,确保反应堆厂房在所有运行模式下的内部密封性。
与此同时,召开了一次运营指挥部会议,讨论7号和8号机组的建设工作。企业负责人Vladimir Pereguda指出,核工业领导为该项目建设团队设定的今年上半年的任务已经完成,其中许多任务提前完成。目前有25个动力机组设施正在进行施工和安装工作,涉及850多人——包括列宁格勒核电站的专家和控股公司TITAN-2外包组织的员工。
今年年底前,7号机组的首台大型设备——熔融物滞留装置将完成安装。熔融物收集器及其部件正处于生产的最后阶段,预计将于秋季运抵现场。
另见:列宁格勒核电站扩建工程进展超前
