陆丰核电2号机组完成CA01超级模块安装
摘要
中国广核集团宣布,陆丰核电站2号机组已完成CA01“超级模块”的安装。该模块重超950吨,将容纳反应堆压力容器等核心设备。此举标志着反应堆厂房建设进入新阶段,并为后续施工奠定基础。陆丰项目规划建设六台机组,全部投运后年发电量约520亿千瓦时。

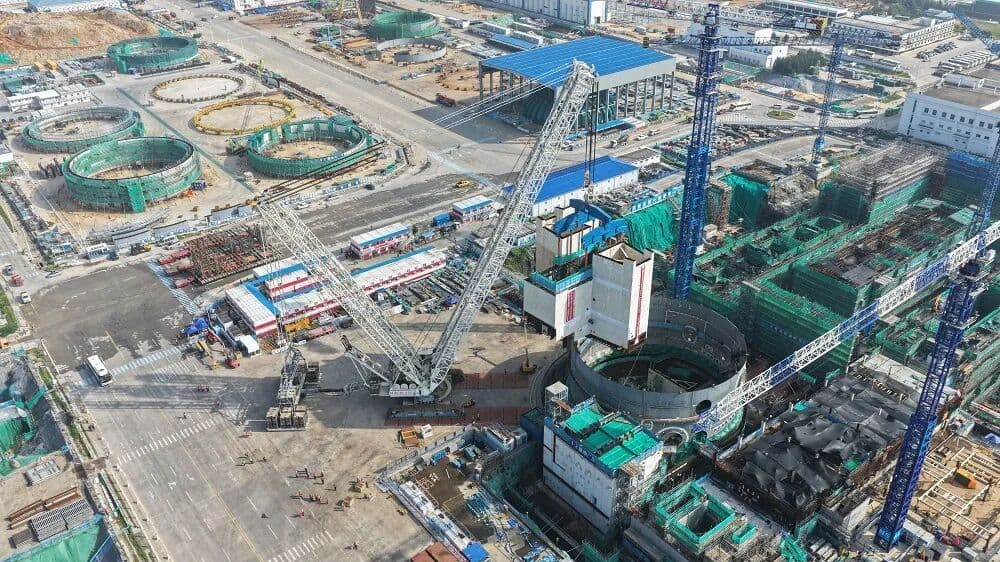

中国广核集团宣布,CA01“超级模块”已在中国广东省陆丰核电站2号机组完成安装。
这个由47个子模块组成的混凝土和钢结构CA01模块,吊装重量超过950吨,长逾26米、宽29米、高23米,位于该机组的钢制安全壳模块内部,将容纳反应堆压力容器、蒸汽发生器及其他设备。
中广核表示,CA01模块于7月21日完成安装,“标志着陆丰核电站2号机组反应堆厂房建设进入新阶段,为后续核岛结构施工和设备安装奠定了坚实基础”。
(图片:中广核)
CAP1000反应堆设计——西屋电气AP1000的中国版本——采用模块化建造技术,使大型结构模块能够在工厂预制,然后运至现场安装。CA01模块被称为超级模块,因其尺寸过大,无法通过公路和铁路运输,因此在现场建造。
陆丰厂址1号机组的CA01模块于去年9月完成安装。
中广核表示:“在1号机组成功经验的基础上,2号机组CA01模块的组装阶段进一步扩大了模块化建造范围,实现了更多物项在地面的预组装和集成,与1号机组相比,提高了组装的整体完整性。”
背景信息
陆丰核电站是广东省东部的首个核电项目。2014年9月,中国国家发展和改革委员会批准了在陆丰厂址建设四台1250 MWe CAP1000反应堆(1至4号机组)的规划。
陆丰机组的建造顺序并非其名称编号所暗示的顺序。
2022年4月,国务院批准在陆丰建设两台华龙一号机组,即5号和6号机组。5号机组于2022年9月8日浇筑第一罐混凝土,6号机组于2023年8月26日浇筑第一罐混凝土。6号机组的反应堆压力容器于今年2月完成安装。5号和6号机组预计分别于2027年和2028年投入运营。
1号和2号机组的建设直至2024年8月才获得国务院批准。1号机组核岛的首罐安全相关混凝土于去年2月浇筑,2号机组紧随其后于12月浇筑。两台机组均计划于2030年投入运营。3号和4号机组仍在等待批准。
据中广核称,全部六台机组投运后,陆丰核电站年发电量约520亿千瓦时,将减少标准煤消耗近1600万吨,减少二氧化碳排放超过4200万吨。
