俄库尔斯克二期首台VVER-TOI机组投运
摘要
俄罗斯库尔斯克二期核电站首台1250 MW VVER-TOI机组于5月1日投入商业运行,这是俄罗斯最强大的核能机组。该机组自去年12月并网以来已发电超过20亿kWh。电站计划建设四台同类机组,总容量5000 MW,预计2034年全部投运。新机组将取代附近即将退役的RBMK-1000机组,采用非能动/能动混合安全系统,可使用MOX燃料,主要设备寿命显著延长。

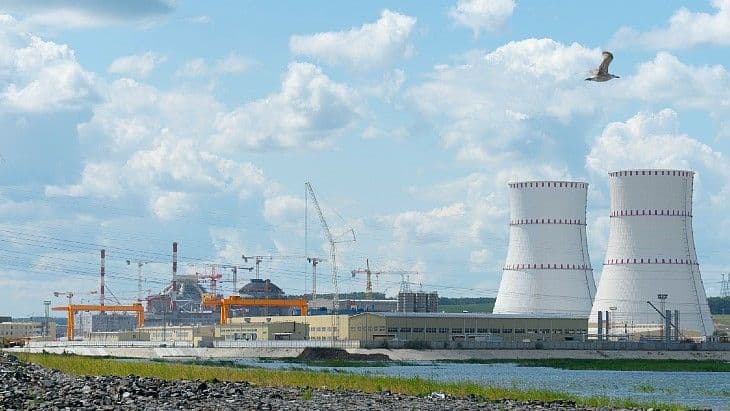

库尔斯克二期核电站1,250 MW容量的VVER-TOI机组于5月1日投入商业运行,Rosatom表示该机组自12月并网以来已发电超过20亿kWh。
VVER-TOI是俄罗斯最强大的核能机组。本月月初,该机组已投运并正式转入运行状态,进入能源和容量市场,开始向俄罗斯统一能源系统供电。
库尔斯克核电站主任Alexander Uvakin表示:“得益于VVER-TOI,库尔斯克核电站已跻身俄罗斯超过3,000 MW运行的大型核电站行列。每10亿kWh的发电量都为实现能源自主、工业发展以及数万户家庭的舒适生活做出贡献。”
目前2号和3号机组正在建设中,也将采用VVER-TOI反应堆。该电站计划建设四台机组,总容量达5,000 MW。
Rosatom表示,超过90,000人以及约250家承包商和分包商参与了首台新机组的项目建设。
商业运行启动前,经历了试运行阶段——并对该机组的系统和设备进行了超过1,500项试验——之后于4月27日获得了监管机构Rostekhnadzor的批准。
背景
库尔斯克二期正在俄罗斯西部、距离乌克兰边境约60公里(37.5英里)的现有库尔斯克核电站附近建设。它将采用四台新的VVER-TOI反应堆,这是俄罗斯大型轻水堆设计的最新版本。它们具有升级的压力容器和1,250 MW的额定功率。
1号机组建设始于2018年,其环形行吊于2021年10月安装,反应堆压力容器于2022年6月就位。2023年8月完成了1号机组外层穹顶的混凝土浇筑。2号和3号机组也在建设中,目标是在2034年前使所有四台机组投入运行。
Rosatom表示,主要设备的使用寿命翻了一番,并且VVER-TOI机组采用了非能动和能动安全系统的组合,并包含堆芯熔融物滞留装置。它还可以使用100%含铀和钚的混合氧化物燃料(MOX燃料)运行。
库尔斯克二期的新的机组将取代附近现有核电站的四台机组,这些现有机组计划在2031年前全部关闭。
1号机组在运行45年后于2021年12月关闭,2号机组于2024年1月关闭。该电站四台RBMK-1000反应堆的原始设计寿命为30年,但在延寿计划后已延长了15年。
