库尔斯克核电站3号机组完成维修重新并网
摘要
俄罗斯库尔斯克核电站3号机组完成73天维修升级后恢复并网,维修时间缩短2天,包括反应堆主要部件现代化改造及设备检修。未来该电站将逐步由VVER-TOI反应堆替代现有RBMK-1000机组。

俄罗斯库尔斯克核电站的3号机组在完成为期73天的计划维修和升级工作后重新并网。维修时间比原计划缩短了两天。库尔斯克核电站副总工程师Sergey Zyskin表示:“通过使用精益制造工具、明确的工作计划和生产分析,维修时间得到了优化。成功完成了反应堆装置主要部件的现代化改造工作,包括更换180个工艺通道和12个控制保护系统工作通道,信息输出系统也得到了升级。”

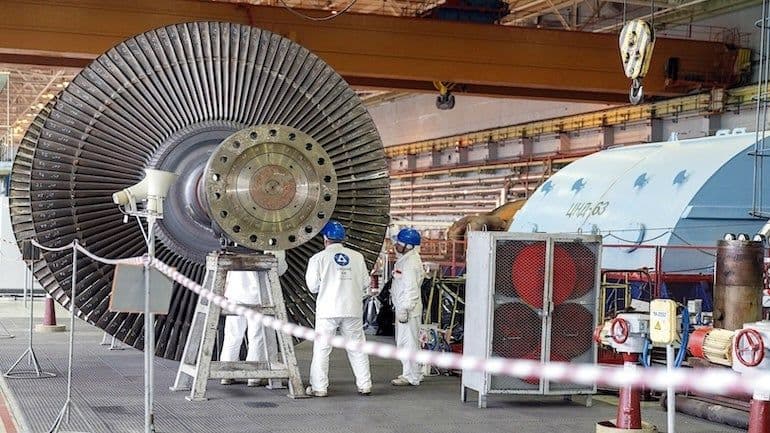

在维修期间,多路强制循环回路设备、反应堆应急冷却系统、排污和熔化系统的设备均已完成检修。涡轮机和发电机5、6号机组、低压加热器以及泵、电动机和其他设备的维修工作也已结束。主电气设备的维修包括变压器、电缆和成套配电装置的检修。换料操作共计460次。
库尔斯克核电站目前运行四台RBMK-1000反应堆。1号机组在运行45年后于2021年退役,2号机组于2024年退役。3号和4号机组预计分别于2033年和2035年退役,将由位于库尔斯克II厂址的四台VVER-TOI反应堆替代。
